Netzverstärkung und -ausbau in Bayerisch-Schwaben
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität zwischen Bayerisch-Schwaben und Österreich. Zur Realisierung ist folgende Maßnahme notwendig:

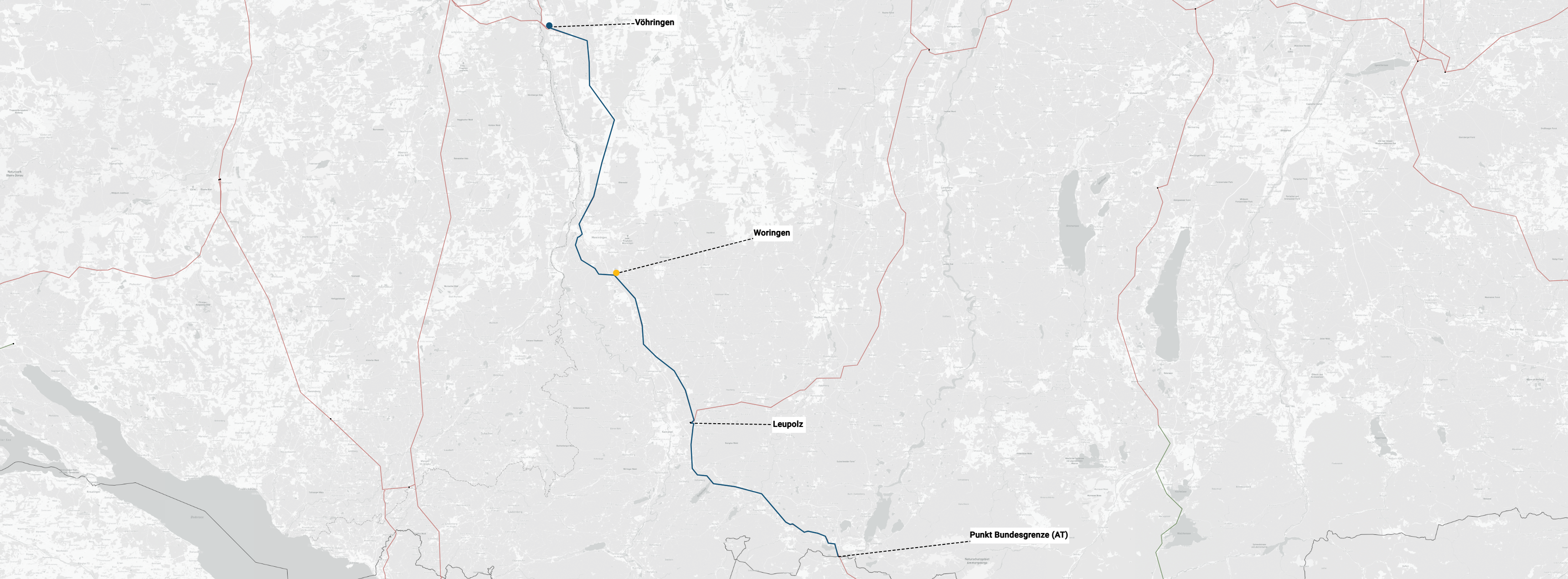

- M96: Vöhringen – Punkt Bundesgrenze (AT)
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
Süddeutschland ist charakterisiert durch eine hohe installierte Leistung aus PV-Anlagen, die trotz der hohen Last zu Zeiten hoher Einspeisung zu einem Überschuss führen. Des Weiteren ist Süddeutschland die Verbindung zu den großen Pumpspeicherkraftwerken in den Alpen, die für die Umsetzung der Energiewende unerlässlich sind. Durch eine Verstärkung des Übertragungsnetzes können die überschüssige Leistung aus den erneuerbaren Energien abtransportiert, sichere Leistung zur Versorgung der Lasten zur Verfügung gestellt und die Flexibilisierungsmöglichkeiten der Pumpspeicherkraftwerke in den Alpen genutzt werden.
Darüber hinaus ist die fortschreitende Integration des europäischen Elektrizitätsbinnenmarktes seit Jahren ein Kernziel der Energiepolitik der Europäischen Union. Um diesem gerecht zu werden, bedarf es der Erhöhung grenzüberschreitender Transportkapazitäten, um den reibungslosen Energieaustausch zwischen den Märkten sicherzustellen (Interkonnektoren). In der EU sind die Übertragungsnetze aller Länder mit Interkonnektoren verbunden. Sie ermöglichen einerseits einen grenzüberschreitenden Stromhandel und erhöhen andererseits die Versorgungssicherheit. Die nationalen Übertragungsnetze und die verbindenden Interkonnektoren zwischen den Ländern bilden gemeinsam das europäische Verbundnetz.
Netzplanerische Begründung
Die Übertragungskapazität des 380-kV-Netzes in diesem Netzgebiet und insbesondere die grenzüberschreitenden Leitungen zwischen Deutschland und Österreich werden durch dieses Projekt wesentlich erweitert, Überlastungen auf bestehenden Leitungen behoben und somit die Verbindung des deutschen mit dem österreichischen Transportnetz gestärkt. Die Netzverstärkungen wurden mit den betroffenen Netzbetreibern (VNB, ÜNB) bereits weitgehend abgestimmt.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB andere Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternative
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2025), ausgehend vom genehmigten Szenariorahmen, sieben unterschiedliche Szenarien und dem folgend sieben Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt werden. In Abstimmung mit der Bundesnetzagentur werden die Ergebnisse für das in die Genehmigung des Szenariorahmens aufgenommene zusätzliche siebte Szenario (Szenario A 2037+ mit installierter Leistung von 141 GW Wind Onshore) nach dem zweiten Entwurf des NEP eingereicht und von der Bundesnetzagentur öffentlich konsultiert.
Prüfung nach NOVA
Bei der Maßnahmenermittlung wurde das NOVA-Prinzip berücksichtigt. Die Verstärkung der bestehenden Netzinfrastruktur konnte durch die Maßnahme M96 in den bestehenden Trassenräumen erfolgen. Witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzanalysen generell berücksichtigt.
Prüfung alternativer Netzverknüpfungspunkte
Die Maßnahme wird unter Abwägung der lokalen Gegebenheiten, wie z. B. die Anbindung der Netzverknüpfungspunkte in das umgebende Transportnetz, entwickelt. Dabei hat sich das hier beschriebene Projekt als eine notwendige und gleichzeitig wirksame Maßnahme bei minimaler Rauminanspruchnahme erwiesen.
Alternative Netzverknüpfungspunkte für dieses Projekt sind grundsätzlich denkbar, jedoch in Bezug auf die volkswirtschaftlichen Kosten vor dem Hintergrund netzplanerischer Aspekte und die weitere Rauminanspruchnahme wesentlich schlechter.
Bisherige Bestätigung des Projekts
Das Projekt P74 mit der Maßnahme M96 wurde von der Bundesnetzagentur in den Netzentwicklungsplänen 2022 (2012), 2023 (2013), 2024 (2014) und 2023/2045 (2023) bestätigt.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt hat sich im Rahmen des vorliegenden Netzentwicklungsplans als erforderlich für den sicheren Betrieb eines bedarfsgerechten Übertragungsnetzes gezeigt. Der mehrstufige Prozess zur Ermittlung der Netzmaßnahmen, die das Übertragungsnetz optimieren, verstärken oder auch erweitern, ist im Kapitel Einführung im Überblick dargestellt. Im Kapitel Szenariorahmen werden die Ausgangsdaten des Prozesses erläutert, im folgenden Kapitel die Ergebnisse und Methoden der Marktsimulation. Darauffolgend werden berücksichtigte Technologie und Innovationen dargelegt. Die Kapitel Onshore-Netz und Offshore-Netz leiten die erforderlichen Maßnahmen zur bedarfsgerechten Optimierung, Verstärkung und zum Ausbau des kombinierten On- und Offshorenetzes her.
