AMP-P410

Leistungsflusssteuerung in Ostwestfalen (Ad-hoc-Maßnahme)

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Startnetz
Onshore
AC
Ad-hoc

Projektbeschreibung

Das Projekt dient der Senkung des Redispatchbedarfs in Ostwestfalen und Niedersachsen. Zur Realisierung ist folgende Maßnahme notwendig:

  • M624: Phasenschiebertransformatoren in Ostwestfalen (Ad-hoc-Maßnahme)

Es wird angestrebt, die Maßnahme beschleunigt bis zum Jahr 2031 umzusetzen, da die Transportanforderungen an das Netz durch den beschleunigten Systemtransformationspfad bereits vor den betrachteten Zieljahren des NEP 2037/2045 (2023) deutlich ansteigen. Dazu sind weitere Voraussetzungen erforderlich (siehe Kapitel 5.2.7 „Ad-hoc-Maßnahmen“ des NEP2037/2045 (2023)).

Maßnahmen des geplanten Projektes

1 Maßnahme

M624

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M624

Leistungsflusssteuerung in Ostwestfalen (Ad-hoc-Maßnahme)

Anlage
Übertragungsnetzbetreiber
Amprion
Bundesländer
Nordrhein-Westfalen
Geplante Inbetriebnahme
2031
Ad hoc

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

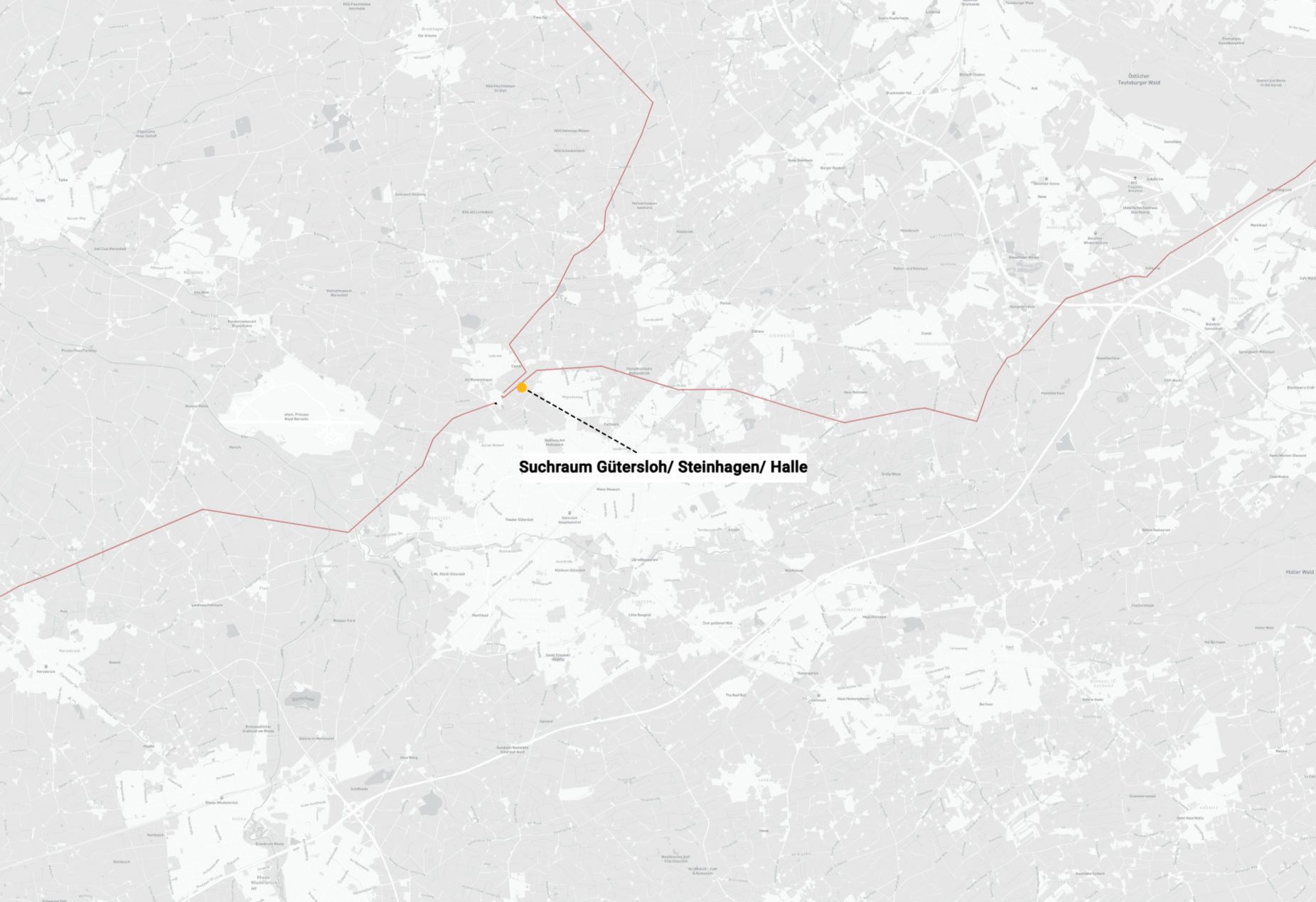

Die Phasenschiebertransformatoren werden an einem neuen Anlagenstandort in der Nähe der Leitung Gütersloh – Hesseln aufgebaut und die beiden 380-kV-Stromkreise der Leitung Gütersloh – Hesseln sowie Gütersloh - Bechterdissen in die neue Station eingeschliffen. Hierdurch ergibt sich die Möglichkeit, neben dem Nord-Süd-Lastfluss auch bei Bedarf den Ost-West-Lastfluss steuern zu können.
