AMP-P204
Netzverstärkung Kühmoos - Waldshut-Tiengen - Bundesgrenze (CH)
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität an der Grenze zwischen Deutschland und der Schweiz. Zur Realisierung ist folgende Maßnahme notwendig:
- M430: Kühmoos – Tiengen – Bundesgrenze (CH)
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
Süddeutschland ist charakterisiert durch eine hohe installierte Leistung aus PV-Anlagen, die trotz der hohen Last zu Zeiten hoher Einspeisung zu einem Überschuss führen. Des Weiteren ist Süddeutschland die Verbindung zu den großen Pumpspeicherkraftwerken in den Alpen, die für die Umsetzung der Energiewende unerlässlich sind. Durch eine Verstärkung des Übertragungsnetzes kann sowohl die überschüssige Leistung aus den Erneuerbaren Energiequellen abtransportiert, sichere Leistung zur Versorgung der Lasten zur Verfügung gestellt und die Flexibilisierungsmöglichkeiten der Pumpspeicherkraftwerke in den Alpen genutzt werden. Darüber hinaus ist die fortschreitende Integration des europäischen Elektrizitätsbinnenmarktes seit Jahren ein Kernziel der Energiepolitik der Europäischen Union. Um diesem gerecht zu werden, bedarf es der Erhöhung grenzüberschreitender Transportkapazitäten, um den reibungslosen Energieaustausch zwischen den Märkten sicherzustellen (Interkonnektoren). In der EU sind die Übertragungsnetze aller Länder mit Interkonnektoren verbunden. Sie ermöglichen einerseits einen grenzüberschreitenden Stromhandel und erhöhen andererseits die Versorgungssicherheit. Die nationalen Übertragungsnetze und die verbindenden Interkonnektoren zwischen den Ländern bilden gemeinsam das europäische Verbundnetz.
Netzplanerische Begründung
Die Übertragungskapazität des 380-kV-Netzes in diesem Netzgebiet und insbesondere die grenzüberschreitenden Kapazitäten zwischen Deutschland und der Schweiz werden wesentlich erhöht. Hierdurch werden Überlastungen auf bestehenden Leitungen behoben. Die Netzverstärkungen wurden mit den betroffenen Netzbetreibern (VNB, ÜNB) bereits weitgehend abgestimmt. Der volkswirtschaftliche Nutzen der Maßnahme zeigt sich in den positiven Ergebnissen der Kosten-Nutzen-Analyse, die bereits im NEP 2035 (2021) vorgenommen wurde.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternative
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2023), ausgehend vom genehmigten Szenariorahmen, sechs unterschiedliche Szenarien und dem folgend sechs Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt wurden. Das Projekt AMP-P204 hat sich zuletzt im NEP 2037/2045 (2023) für das Ergebnisnetz der Szenarien A 2037, B 2037, C 2037, A 2045, B 2045 und C 2045 als erforderlich erwiesen. Aufgrund der Überführung in das Startnetz erfolgte im aktuellen NEP keine erneute Überprüfung.
Prüfung nach NOVA
Bei der Maßnahmenermittlung wurde das NOVA-Prinzip berücksichtigt. Die Verstärkung der bestehenden Netzinfrastruktur konnte durch die Maßnahme M430 in den bestehenden Trassenräumen erfolgen.
Witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzanalysen generell berücksichtigt.
Prüfung alternativer Netzverknüpfungspunkte
Die Maßnahme wird unter Abwägung der lokalen Gegebenheiten, wie z. B. die Anbindung der Netzverknüpfungspunkte in das umgebende Transportnetz, entwickelt. Dabei hat sich das hier beschriebene Projekt als eine notwendige und gleichzeitig wirksame Maßnahme bei minimaler Rauminanspruchnahme erwiesen. Alternative Netzverknüpfungspunkte für dieses Projekt sind grundsätzlich denkbar, jedoch in Bezug auf die volkswirtschaftlichen Kosten vor dem Hintergrund netzplanerischer Aspekte und die weitere Rauminanspruchnahme wesentlich schlechter.
Bisherige Bestätigung des Projekts
Das Projekt AMP-P204 wurde im NEP 2030 (2017), im NEP 2035 (2021) und im NEP 2037/2045 (2023) von der Bundesnetzagentur bestätigt und ist als Vorhaben Nr. 99 im Bundesbedarfsplan enthalten. Das Projekt AMP-P204 wurde im NEP 2025 (2015) erstmalig identifiziert.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt ist Teil des Startnetzes des vorliegenden Netzentwicklungsplans. Das Startnetz umfasst bestehende und bereits weit fortgeschrittene Netzentwicklungsmaßnahmen. Im Rahmen der Netzanalysen Onshore wird zunächst geprüft, ob das Startnetz ausreichend ist, um die in der Marktsimulation ermittelten Leistungsflüsse zu transportieren. Darauf aufbauend werden dann weitere Netzentwicklungsmaßnahmen geprüft.

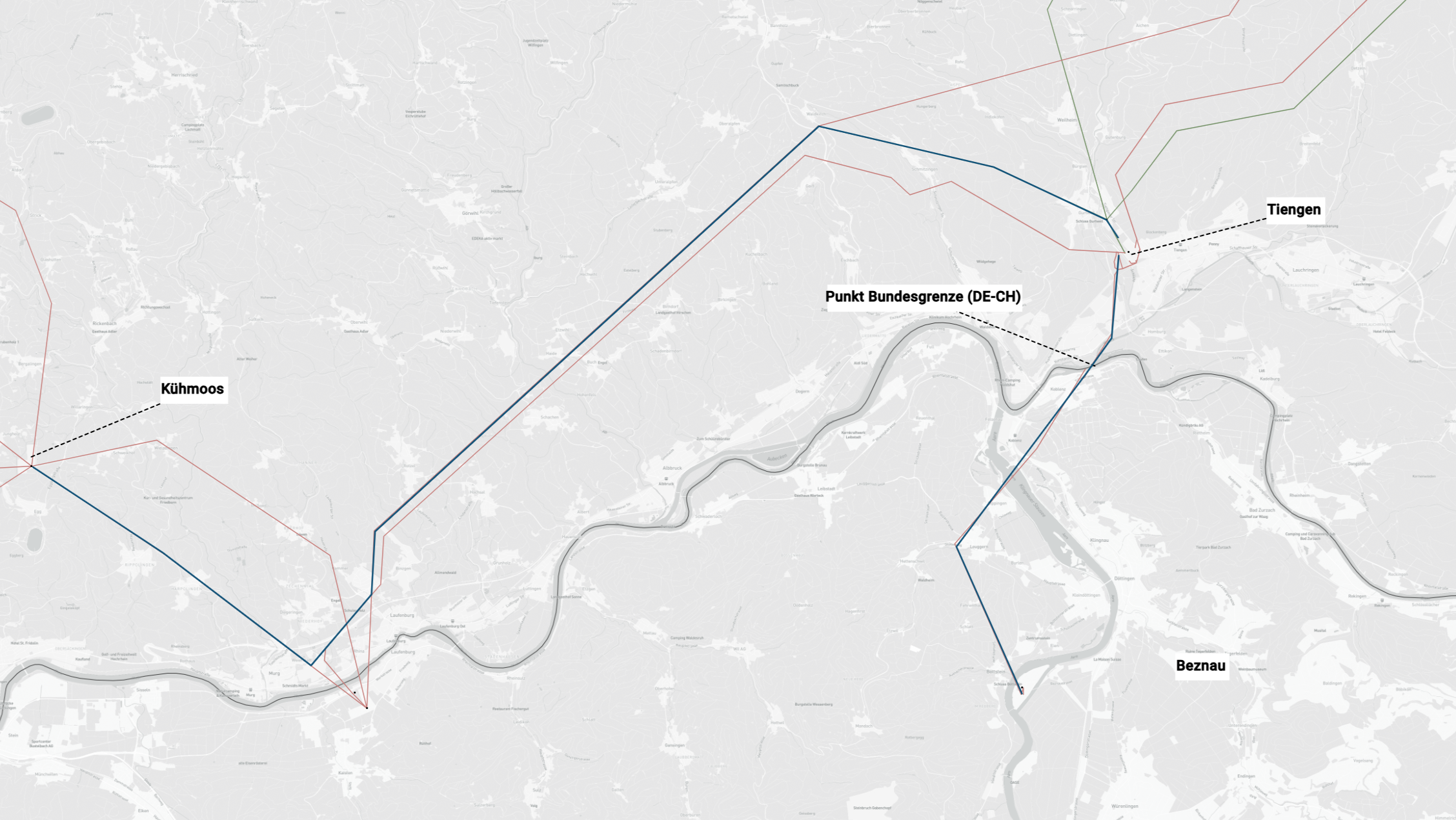

Projektkarte nach Region
