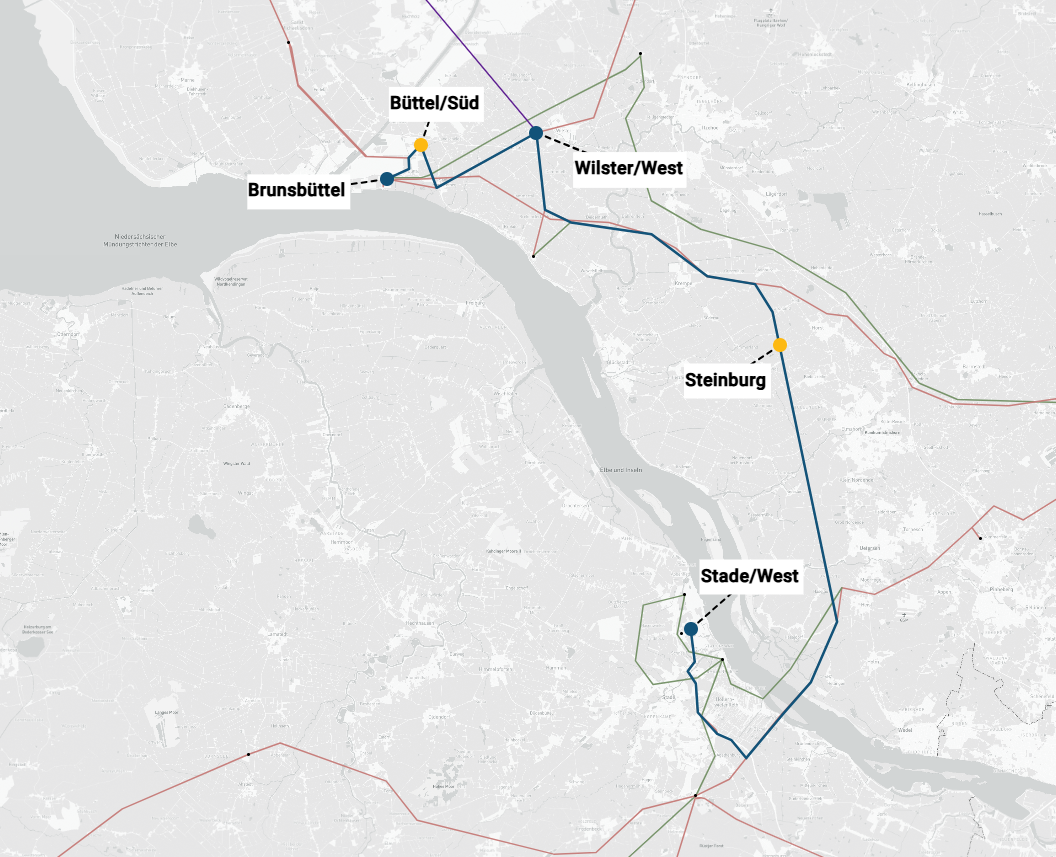

TTG-P26
Netzverstärkung NordElbe

Netzverstärkung zwischen Brunsbüttel und Stade/West

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Startnetz
Onshore
AC

Weitere Informationen

BBP-Nr: 50

Projektbeschreibung

Das Projekt dient der Erhöhung der Übertragungskapazität innerhalb Schleswig-Holsteins sowie von Schleswig-Holstein nach Niedersachsen und enthält folgende Maßnahmen:

  • M432: Brunsbüttel – Büttel/Süd
  • M76: Büttel/Süd – Wilster/West
  • M89: Wilster/West – Steinburg – Stade/West

Bei der Ablösung der bestehenden durch die neue Leitung orientiert sich die Planung an der Bestandstrasse. Dabei sind Abweichungen vom aktuellen Trassenverlauf bei der nachgelagerten Planung möglich, um Abstände zu Siedlungen zu erhöhen, bestehende Belastungen für den Naturraum zu verringern oder Bündelungen mit linienförmiger Infrastruktur umzusetzen, um u. a. dem Bündelungsgebot Rechnung zu tragen. Bei der Ablösung gilt es zu berücksichtigen, dass im Planungsbereich die bestehende 220-kV-Infrastruktur als abgängig gilt, deren Rückbau nicht Bestandteil dieses Vorhabens ist.

Das Projekt befindet sich bereits in der Planfeststellung und wurde insofern in das Startnetz überführt.

Im Zuge des Projekts sind darüber hinaus Anlagen zur Kompensation der entstehenden Blindleistung erforderlich.

Maßnahmen des geplanten Projektes

3 Maßnahmen

M432

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M432

Brunsbüttel - Büttel/Süd

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2031
Ausführung
Netzverstärkung 3 km
davon Ersatzneubau 3 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Von Brunsbüttel nach Büttel ist die Ablösung der bestehenden 380-kV-Leitung durch eine neue zweisystemige 380-kV-Leitung mit einer Stromtragfähigkeit von 4.000 A je Stromkreis von Brunsbüttel nach Büttel/Süd vorgesehen (Netzverstärkung). Hierzu ist als Ersatz für die bestehende Schaltanlage Büttel eine 380-kV-Schaltanlage Büttel/Süd mit zwei 380/110-kV-Transformatoren neu zu errichten (Netzverstärkung), woran auch die Offshore-Netzanbindungssysteme von Büttel angeschlossen werden. Die 380-kV-Schaltanlage Brunsbüttel wurde im Rahmen des Projekts TTG-P25 (Westküstenleitung) bereits ertüchtigt.

M76

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M76

Büttel/Süd - Wilster/West

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2031
Ausführung
Netzverstärkung 8 km
davon Ersatzneubau 8 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Von Büttel nach Wilster/West ist die Ablösung der bestehenden 380-kV-Leitung durch eine neue zweisystemige 380-kV-Leitung mit einer Stromtragfähigkeit von 4.000 A je Stromkreis von Büttel/Süd nach Wilster/West vorgesehen (Netzverstärkung). Die 380-kV-Schaltanlage Büttel/Süd wird, als Ersatz für die bestehende Schaltanlage Büttel, im Rahmen von M432 errichtet. Die 380-kV-Schaltanlage Wilster/West wurde neu errichtet und ist für den Anschluss der Maßnahme vorbereitet.

M89

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M89

Wilster/West - Steinburg - Stade/West

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2030
Ausführung
Netzverstärkung 44 km
davon Ersatzneubau 44 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Von Wilster/West über Steinburg nach Stade/West ist die Ablösung der bestehenden 380-kV-Leitung von Wilster/West nach Stade/West (beziehungsweise Dollern) durch eine neue zweisystemige 380-kV-Leitung mit einer Stromtragfähigkeit von 4.000 A je Stromkreis vorgesehen (Netzverstärkung). Die 380-kV-Schaltanlage Wilster/West ist für den Anschluss der Maßnahme bereits vorbereitet und die Schaltanlage Stade/West wird bereits im Rahmen des Projekts TTG-P24 neu gebaut. In Steinburg (Gemeinde Sommerland) ist ein neues Umspannwerk mit vier 380/110-kV-Transformatoren neu zu errichten und in die beiden 380-kV-Stromkreise voll einzuschleifen. Die Erhöhung der Stromtragfähigkeit des südlichen Abschnitts der bestehenden Leitung von Stade/West bis zum Kreuzungsmast der Leitungen nach Wilster/West und Hamburg/Nord im Amt Geest und Marsch Südholstein auf 3.600 A ist bereits im Rahmen der Projekte TTG-005 (siehe NEP 2030 (2019)) und TTG-P24 erfolgt. Der behördliche genehmigte Dauerstrom dieses Leitungsstücks muss im Rahmen der Maßnahme auf 4.000 A erhöht werden. Nach Inbetriebnahme von TTG-P24 wird die Leitung von Wilster/West über Stade/West nach Sottrum an Dollern vorbei geführt.
