TTG-P53
Juraleitung
Netzverstärkung und -ausbau zwischen Raitersaich/West und Altheim
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität innerhalb Bayerns und enthält folgende Maßnahmen:
- M54: Raitersaich/West – Suchraum Ludersheim/West
- M350: Suchraum Ludersheim/West – Sittling – Suchraum Rottenburg – Altheim
Die bestehenden 220-kV-Leitungen von Raitersaich über Ludersheim und Sittling nach Altheim werden nach Inbetriebnahme von P53 zurückgebaut.
Bei der Ablösung der bestehenden durch die neue Leitung orientiert sich die Planung an der Bestandstrasse. Dabei sind Abweichungen vom aktuellen Trassenverlauf bei der nachgelagerten Planung möglich, um Abstände zu Siedlungen zu erhöhen, bestehende Belastungen für den Naturraum zu verringern oder Bündelungen mit linienförmiger Infrastruktur umzusetzen, um u. a. dem Bündelungsgebot Rechnung zu tragen.
Das Projekt ist ein Drehstrom-Pilotprojekt mit der Möglichkeit zur Teil-Erdverkabelung nach § 4 Bundesbedarfsplangesetz, womit einhergehend für die Maßnahme M54 ein abschnittsweise unterirdischer Tunnelbau erforderlich wird.
Es befindet sich bereits in der Planfeststellung und wurde daher in das Startnetz überführt.
Im Zuge des Projekts sind darüber hinaus Anlagen zur Kompensation der entstehenden Blindleistung erforderlich.
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Netzplanerische Begründung
Aufgrund des prognostizierten starken Anstiegs erneuerbarer Energien ist die bestehende Netzstruktur nicht mehr ausreichend, um die Energie abtransportieren zu können. Ohne die Netzverstärkung wird bei Ausfall eines 380-kV-Stromkreises von Raitersaich nach Irsching der parallele Stromkreis überlastet sowie die 220-kV-Leitung von Sittling nach Altheim bei Ausfall eines parallelen Stromkreises überlastet. Darüber hinaus ist die u. a. für die Versorgung des Großraums Nürnberg wichtige 220-kV-Bestandsleitung, deren Abschnitte 1940 und 1947 errichtet wurden, am Ende ihrer technischen Lebensdauer angekommen und steht somit zur Erneuerung an.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternativen
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2023), ausgehend vom genehmigten Szenariorahmen, sechs unterschiedliche Szenarien und dem folgend sechs Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt wurden. Die Maßnahmen M54 und M350 haben sich zuletzt im NEP 2037/2045 (2023) für das Ergebnisnetz als erforderlich erwiesen. Aufgrund der Überführung in das Startnetz erfolgte im aktuellen NEP keine erneute Überprüfung.
Prüfung nach NOVA
Ein witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzberechnungen generell berücksichtigt.
Im Rahmen der NOVA-Prüfung wurde festgestellt, dass bei M54 und M350 die geforderte Stromtragfähigkeit von mindestens 3.600 A pro Stromkreis weder durch WAFB noch durch HTL-Auflage erreicht werden kann. Aus diesem Grund müssen die Leitungen in bestehender Trasse neu gebaut werden. Dadurch kann sogar eine Stromtragfähigkeit von 4.000 A erzielt werden.
Prüfung alternativer Netzverknüpfungspunkte und weiterer Alternativen
Weitere alternative Einzelmaßnahmen wurden nicht geprüft, da es sich um eine bereits existierende Leitung handelt. Gemäß NOVA-Prinzip wird zunächst eine Verstärkung dieser bestehenden Verbindung in Betracht gezogen.
Bisherige Bestätigung des Projekts
Das Projekt P53 wurde im NEP 2024 (2014) und seit dem NEP 2030 (2017) in jedem NEP von der BNetzA bestätigt. Es ist als Vorhaben Nr. 41 im Bundesbedarfsplan enthalten.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt ist Teil des Startnetzes des vorliegenden Netzentwicklungsplans. Das Startnetz umfasst bestehende und bereits weit fortgeschrittene Netzentwicklungsmaßnahmen. Im Rahmen der Netzanalysen Onshore wird zunächst geprüft, ob das Startnetz ausreichend ist, um die in der Marktsimulation ermittelten Leistungsflüsse zu transportieren. Darauf aufbauend werden dann weitere Netzentwicklungsmaßnahmen geprüft.

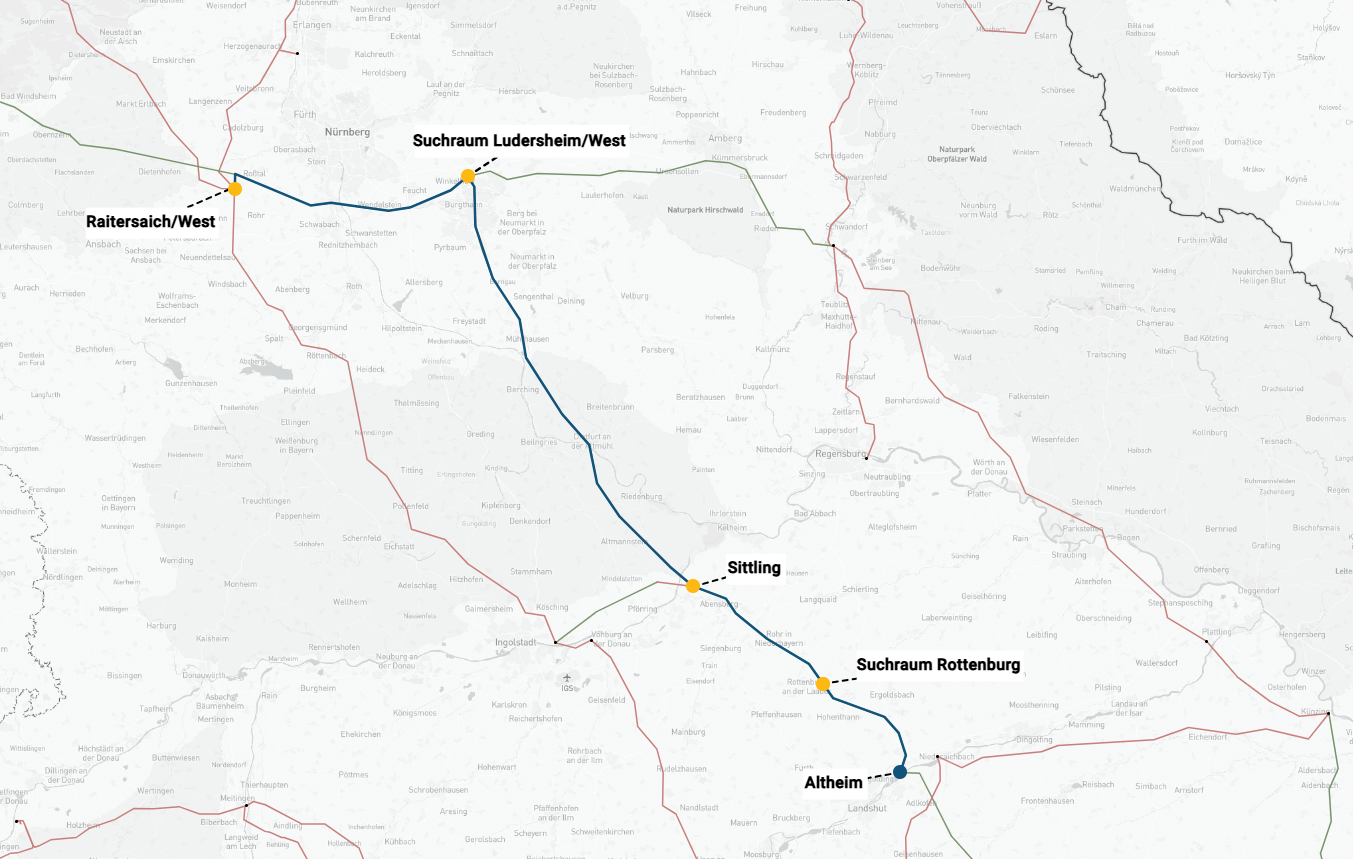

Projektkarte nach Region
