P528

Netzverstärkung: Lauchstädt - Suchraum Leuna - Pulgar

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
AC

Weitere Informationen

BBP-Nr: 93

Projektbeschreibung

Das netztechnische Ziel der Maßnahme ist der Neubau einer 380-kV-Leitung zwischen Lauchstädt und Pulgar. Die Maßnahme steht im Zusammenhang mit dem erwarteten Lastanstieg der Großverbraucher im Chemiepark Leuna.

  • M750: Netzverstärkung Lauchstädt - Suchraum Leuna - Pulgar

Im Rahmen des Projektes wird folgender Suchraum definiert:

  • Suchraum Leuna/Merseburg/Weißenfels/Braunsbedra (kurz: Suchraum Leuna)

Das Projekt wird in der Öffentlichkeit unter der Bezeichnung "Energiedreieck Mitteldeutschland" geführt.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M750 Active Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M750

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M750

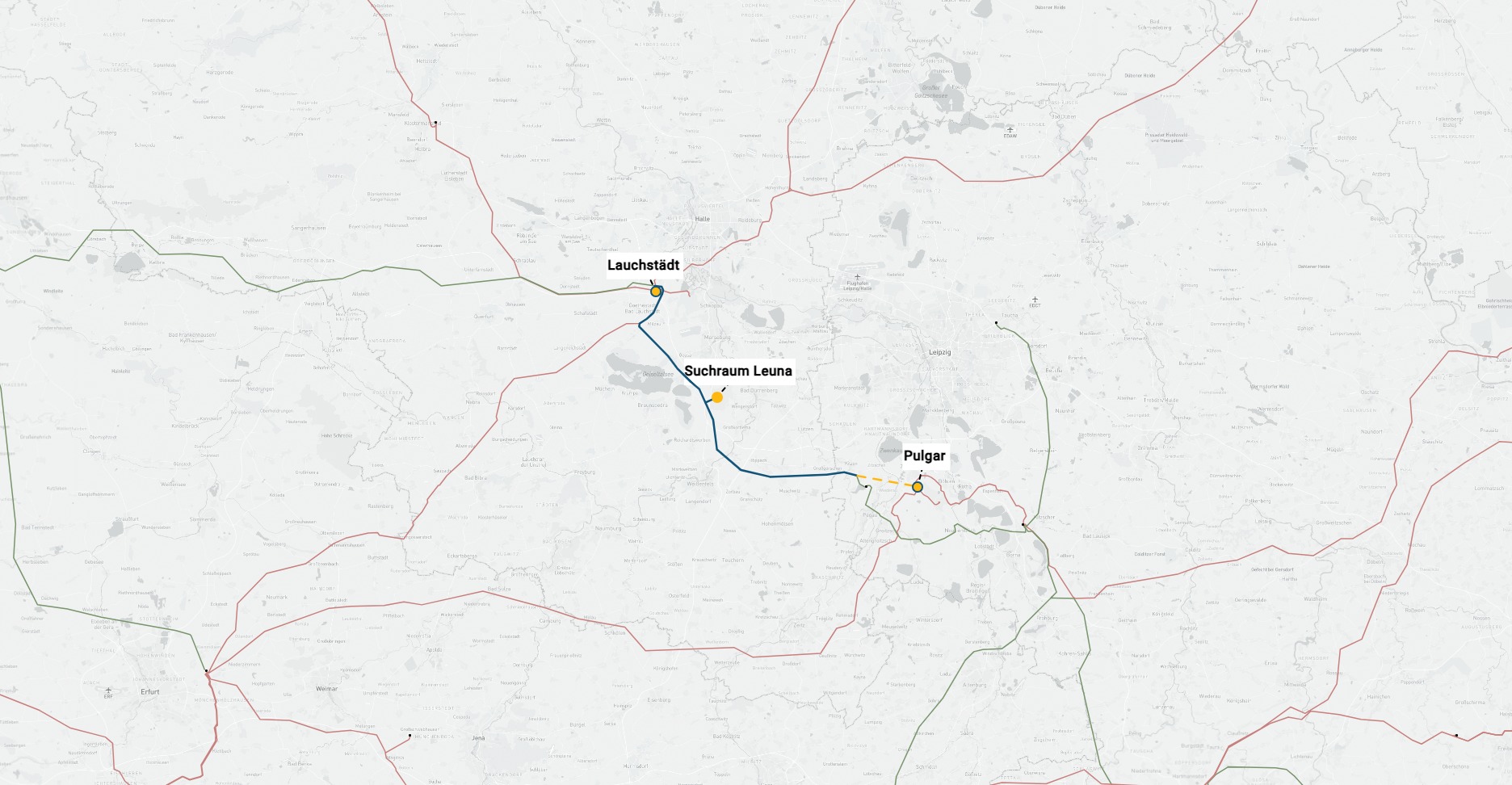

Netzverstärkung Lauchstädt - Suchraum Leuna - Pulgar

Leitung
Übertragungsnetzbetreiber
50Hertz
Bundesländer
Sachsen
Sachsen-Anhalt
Geplante Inbetriebnahme
2033
Ausführung
Netzausbau 9 km
davon Neubau in neuer Trasse 9 km
Netzverstärkung 50 km
davon Ersatzneubau 50 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Vom bestehenden Umspannwerk (UW) Lauchstädt über das geplante UW im Suchraum Leuna zum bestehenden UW Pulgar wird eine neue 380-kV-Leitung mit 4.000 A errichtet. Dabei wird bevorzugt die bestehende 220-kV-Trasse genutzt, welche vom UW Lauchstädt zum UW Eula verläuft. Bei Ablösung der zwischen dem UW Lauchstädt und dem UW Eula bestehenden 220-kV-Leitung durch die neue 380-kV-Leitung orientiert sich die Planung zunächst an der Bestandstrasse. Dabei können Abweichungen vom aktuellen Trassenverlauf bei der nachgelagerten Planung entstehen, um Abstände zu Siedlungen zu erhöhen, bestehende Belastungen für den Naturraum zu verringern oder um Bündelungen mit linienförmiger Infrastruktur umzusetzen, um unter anderem dem Bündelungsgebot Rechnung zu tragen. Eine Abweichung ist zudem schon dadurch bedingt, dass die neue Leitung bereits im UW Pulgar endet und nicht bis zum UW Eula fortgeführt wird. Darüber hinaus wird das Vorhaben nach heutigem Planungsstand die 220-kV-Bestandstrasse Lauchstädt - Eula im Landkreis Leipzig verlassen und als Neubau in neuer Trasse bis zum UW Pulgar fortgeführt. Die Ermittlung des Punktes an dem das Vorhaben die 220-kV-Bestandstrasse Lauchstädt - Eula verlässt, erfolgt in nachgelagerten Genehmigungsverfahren.
