NOR-12-3
LanWin6

DC-Offshore-Netzanbindungssystem NOR-12-3

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Offshore
DC

Projektbeschreibung

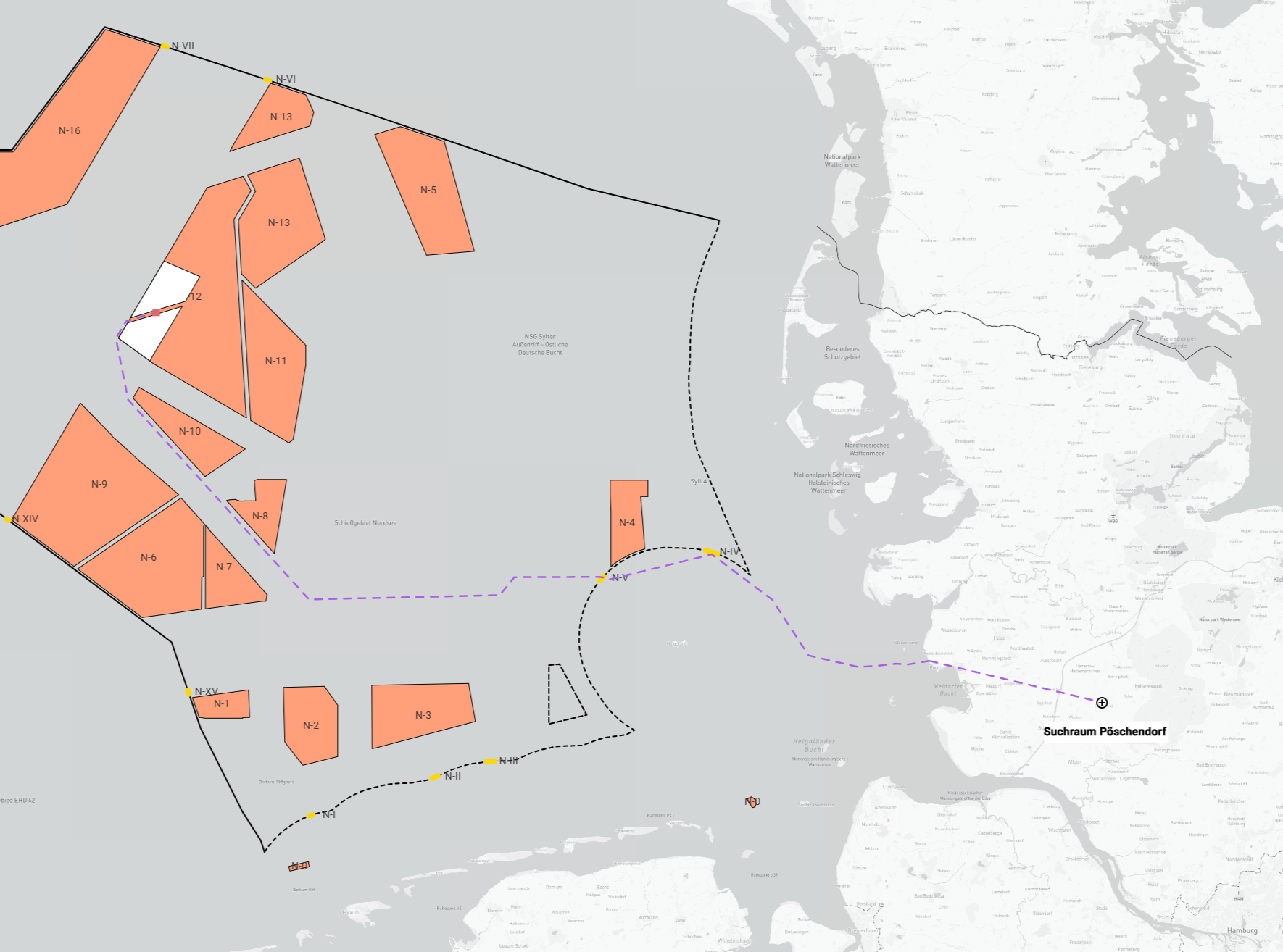

Ziel des Offshore-Netzanbindungssystems (ONAS) NOR-12-3 (LanWin6) ist die Anbindung von Offshore-Windparks (OWP) in den Flächen N-12.4 und N-12.5 (jeweils 1.000 MW) in der Zone 3 der Nordsee mit einer installierten Leistung von insgesamt 2.000 MW über den Grenzkorridor N-V an den Netzverknüpfungspunkt (NVP) im Suchraum der Gemeinden Pöschendorf/ Hadenfeld/ Kaisborstel/ Agethorst/ Mehlbek in Schleswig-Holstein. Zur Verbesserung der Lesbarkeit wird im weiteren Verlauf der Suchraum der Gemeinden Pöschendorf/ Hadenfeld/ Kaisborstel/ Agethorst/ Mehlbek wie folgt abgekürzt: Suchraum Pöschendorf.

Das ONAS wird mit der Technologie der Hochspannungsgleichstrom-Übertragung (HGÜ bzw. DC) realisiert und ist gemäß den standardisierten Technikgrundsätzen des Flächenentwicklungsplans 2025 (FEP) für eine Übertragungsleistung von 2.000 MW ausgelegt. ONAS mit Inbetriebnahme bis einschließlich 2032 werden gemäß FEP als Direktanbindungskonzept auf 66-kV-Spannungsebene umgesetzt. Ab dem Jahr 2033 erfolgt die Umsetzung des Direktanbindungskonzepts auf 132-kV-Spannungsebene. Bei diesem Konzept werden die AC-Kabelstränge des OWP direkt mit der Offshore-Konverterplattform des Übertragungsnetzbetreibers verbunden. Für die erforderlichen AC-Kabelsysteme in diesem Konzept sind keine Maßnahmen aufgeführt, da sich diese im Eigentum des OWP-Vorhabenträgers befinden.

Die Umsetzung des gesamten Projekts erfolgt, bedingt durch das vorgesehene Direktanbindungskonzept, durch eine Maßnahme. Die Maßnahme umfasst die Realisierung der Offshore-Konverterplattform, der HGÜ-Kabelverbindung zwischen der Offshore-Konverterplattform und der anteiligen DC-Schaltanlage am NVP im Suchraum Pöschendorf. Hierbei wird das DC-Kabelsystem von der Konverterplattform in der ausschließlichen Wirtschaftszone über den Grenzkorridor N-V durch das Küstenmeer über den Anlandungspunkt im Raum Büsum zum NVP im Suchraum Pöschendorf geführt.

Es ist geplant das ONAS NOR-12-3 als Teil eines Multiterminal-(Hub)-Systems im Suchraum Pöschendorf zu integrieren. Das Multiterminal-(Hub)-Systems umfasst neben dem ONAS NOR-12-3 das ONAS NOR-12-4 sowie die HGÜ-Verbindung DC32 von Schleswig-Holstein nach Mecklenburg-Vorpommern. Voraussetzung ist die Errichtung einer DC-Konverterstation im Suchraum Pöschendorf mit einer Kapazität von 2 GW als Multiterminal-Lösung. Die Anbindung des ONAS NOR-12-3 erfolgt an der 525-kV-DC-Schaltanlage am NVP im Suchraum Pöschendorf.

Für eine möglichst geringe Rauminanspruchnahme und zur Hebung von Synergien bei der Umsetzung wird das ONAS NOR-12-3 auf einer möglichst langen Strecke, insbesondere im Küstenmeer von Schleswig-Holstein, gemeinsam mit anderen ONAS gebündelt werden.

Die Flächen N-12.4 und N-12.5 für Offshore-Windenergie im Gebiet N-12, die durch das ONAS NOR-12-3 angeschlossen werden, werden gemäß FEP nicht zentral voruntersucht und die zu installierende Erzeugungsleistung wird voraussichtlich im Jahr 2026 von der Bundesnetzagentur ausgeschrieben.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M262 Active Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M262

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M262

HGÜ-Verbindung NOR-12-3 (LanWin6)

Leitung
Übertragungsnetzbetreiber
50Hertz
Bundesländer
AWZ/Küstenmeer Nordsee
Schleswig-Holstein
Geplante Inbetriebnahme
2034
Ausführung
Netzausbau 308 km
davon Neubau in neuer Trasse (mit MR) 308 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M262 Active Active Active Active
