NOR-14-1

DC-Offshore-Netzanbindungssystem NOR-14-1

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Offshore
DC

Projektbeschreibung

Für Offshore-Netzanbindungssysteme des Zubaunetzes, bei denen keine konkrete Flächenzuweisung im Flächenentwicklungsplan 2025 zu Grunde liegt, ist von den Übertragungsnetzbetreibern mit Wissen der Bundesnetzagentur und dem Bundesamt für Seeschifffahrt und Hydrographie im Rahmen der Offshore-Optimierung eine Flächenkulisse als Planungsgrundlage für den Netzentwicklungsplan erarbeitet worden. Diese stellt eine mögliche Variante zur Erreichung der Ausbauziele von 70 GW dar und ist als Vorschlag zu verstehen. Die tatsächlichen Gebiete und Flächen für die Offshore-Windenergie sowie die Standorte der Konverterplattformen und die Trassenführungen der Offshore-Netzanbindungssysteme werden in einem Fortschreibungsprozess des Flächenentwicklungsplans durch das Bundesamt für Seeschifffahrt und Hydrographie definiert.

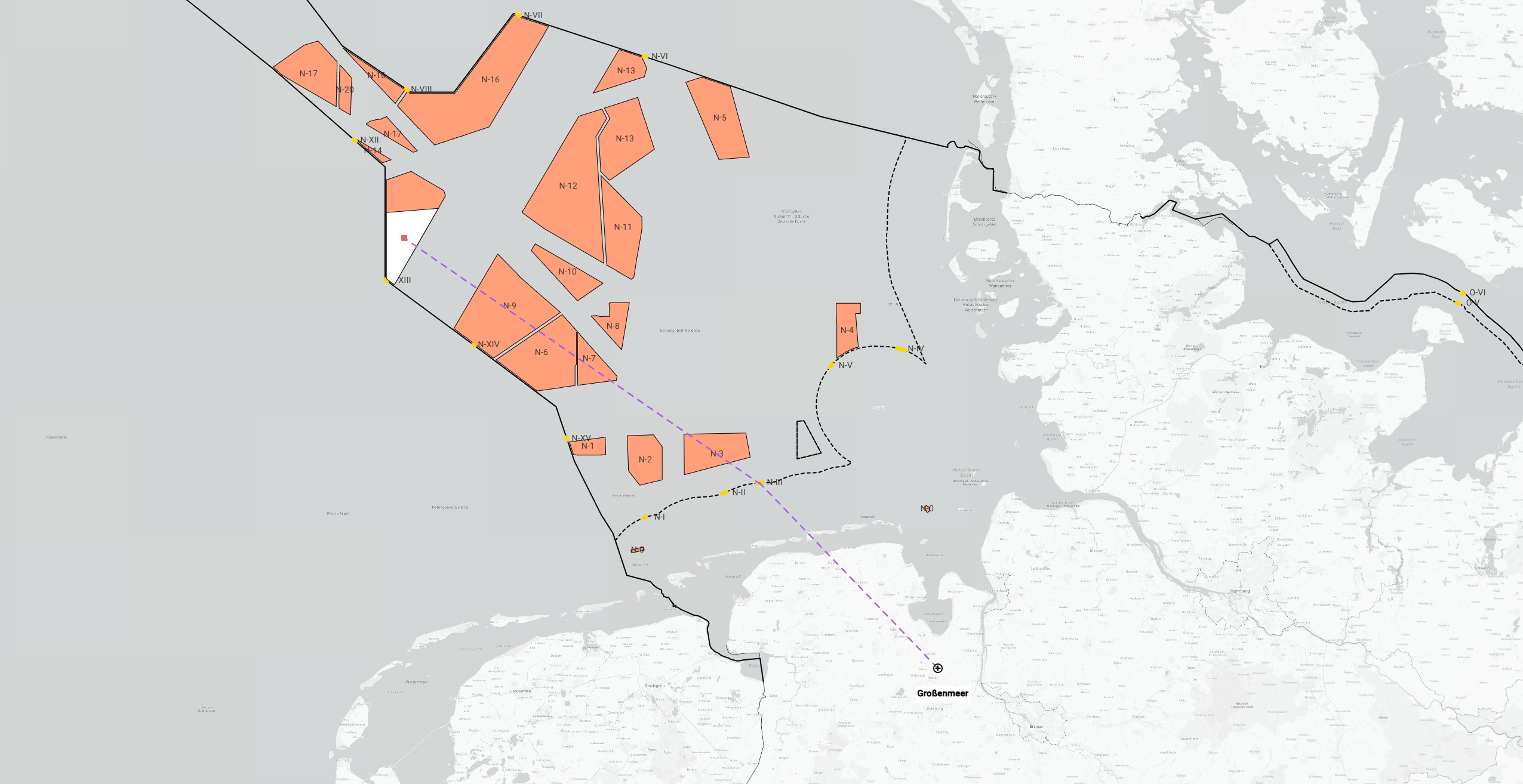

Ziel des Offshore-Netzanbindungssystems (ONAS) NOR-14-1 ist die Anbindung von Offshore-Windparks (OWP) mit einer installierten Leistung von insgesamt 2.261 MW im Gebiet N-14 in der Zone 4 der Nordsee über den Grenzkorridor N-III und die Insel Langeoog an den Netzverknüpfungspunkt (NVP) Großenmeer (ehemaliger Arbeitstitel "Suchraum Rastede") in Niedersachsen.

Das ONAS wird mit der Technologie der Hochspannungsgleichstrom-Übertragung (HGÜ bzw. DC) realisiert und ist gemäß den standardisierten Technikgrundsätzen des Flächenentwicklungsplans (FEP) für eine Übertragungsleistung von 2.000 MW ausgelegt. ONAS mit Inbetriebnahme bis einschließlich 2032 werden gemäß FEP als Direktanbindungskonzept auf 66-kV-Spannungsebene umgesetzt. Ab dem Jahr 2033 erfolgt die Umsetzung des Direktanbindungskonzepts auf 132-kV-Spannungsebene. Bei diesem Konzept werden die AC-Kabelstränge des OWP direkt mit der Offshore-Konverterplattform des Übertragungsnetzbetreibers verbunden. Für die erforderlichen AC-Kabelsysteme in diesem Konzept sind keine Maßnahmen aufgeführt, da sich diese im Eigentum des OWP-Vorhabenträgers befinden.

Die Umsetzung des gesamten Projekts erfolgt, bedingt durch das vorgesehene Direktanbindungskonzept, durch eine Maßnahme. Die Maßnahme umfasst die Realisierung der Offshore-Konverterplattform, der HGÜ-Kabelverbindung zwischen der Offshore-Konverterplattform und der anteiligen DC-Schaltanlage am NVP Großenmeer. Hierbei wird das DC-Kabelsystem von der Konverterplattform in der ausschließlichen Wirtschaftszone über den Grenzkorridor durch das Küstenmeer und nach erfolgter Inselquerung zum NVP geführt.

Das ONAS NOR-14-1 ist Teil eines Multiterminal-(Hub)-Systems am NVP Großenmeer in Niedersachsen. Die Multiterminallösung umfasst das ONAS NOR-13-1, das ONAS NOR-14-1 sowie die HGÜ-Verbindungen DC34 und DC35. Gegenüber einer Auslegung mit mehreren Konvertern bietet die Multiterminallösung ein Potenzial zur Senkung der Kosten sowie der Rauminanspruchnahme. Die Anbindung des ONAS NOR-14-1 erfolgt an der 525-kV-DC-Schaltanlage am NVP Großenmeer.

Der Anschluss des ONAS NOR-14-1 an den NVP Großenmeer steht im Zusammenhang mit den landseitigen Projekten P119 Netzverstärkung zwischen Conneforde, Elsfleth/West und Samtgemeinde Sottrum sowie DC34 HGÜ-Verbindung zwischen Großenmeer und Bürstadt und DC35 HGÜ-Verbindung zwischen Großenmeer und Suchraum Marxheim.

Als Maßnahme der Offshore-Optimierung wird das ONAS im Szenario C für eine temporäre Höherauslastung auf bis zu 2,1 GW ausgelegt.

Die zu erwartende installierte Erzeugungsleistung durch Offshore-Windenergie im Gebiet N-14, die durch das ONAS NOR-14-1 angeschlossen wird, wird gemäß der Offshore-Optimierung voraussichtlich 2.261 MW betragen.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M250 Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M250

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M250

HGÜ-Verbindung NOR-14-1

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
AWZ/Küstenmeer Nordsee
Niedersachsen
Geplante Inbetriebnahme
2037 - 2038
Ausführung
Netzausbau 310 km
davon Neubau in neuer Trasse (mit MR) 310 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M250 Active Active Active
