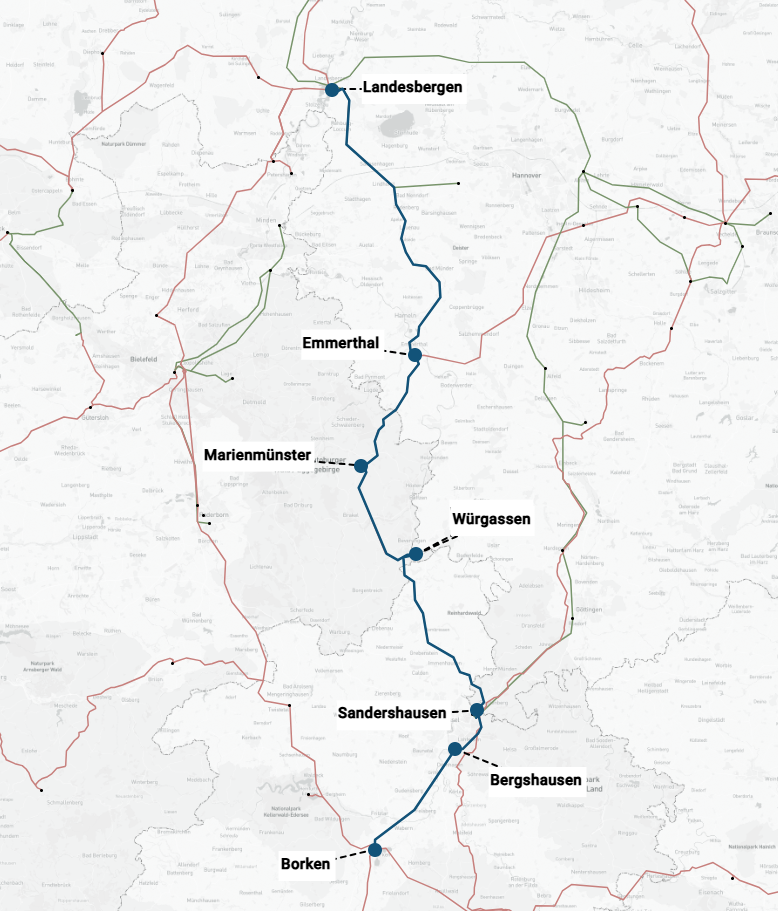

TTG-P212

Netzverstärkung zwischen Landesbergen und Borken

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Startnetz
Onshore
AC

Weitere Informationen

BBP-Nr: 88

Projektbeschreibung

Das Projekt dient der Erhöhung der Übertragungskapazität zwischen Niedersachsen, Nordrhein-Westfalen und Hessen und beinhaltet folgende Maßnahmen:

  • M797 Landesbergen – Emmerthal
  • M435 Emmerthal – Marienmünster – Würgassen
  • M472: Würgassen – Sandershausen – Bergshausen
  • M473: Bergshausen – Borken

Für das Umbeseilungsprojekt ist keine Planfeststellung erforderlich. Aktuell werden die Einzelgenehmigungen für die Umbeseilung der ersten Abschnitte eingeholt. Daher wurde das Projekt in das Startnetz überführt.

Im Zuge des Projektes sind darüber hinaus Anlagen zur Kompensation der entstehenden Blindleistung erforderlich.

Dieses Projekt steht in Zusammenhang mit den Maßnahmen P343 M993 UW-Volleinschleifung Marienmünster und P343 M994 UW-Volleinschleifung Sandershausen.

Maßnahmen des geplanten Projektes

4 Maßnahmen

M435

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M435

Emmerthal - Marienmünster - Würgassen

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Nordrhein-Westfalen
Geplante Inbetriebnahme
2028
Ausführung
Netzverstärkung 57 km
davon Zu-/Umbeseilung 57 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Im Rahmen dieser Maßnahme ist die Verstärkung der bestehenden 380-kV-Leitung von Grohnde über Marienmünster nach Würgassen auf eine Stromtragfähigkeit von 4.000 A je Stromkreis mittels HTL-Umbeseilung vorgesehen (Netzverstärkung). Darüber hinaus ist die 380-kV-Schaltanlage in Würgassen zu verstärken sowie in Emmerthal als Ersatz für die bestehende Schaltanlage Grohnde und in Marienmünster als Ersatz für die bestehende Schaltanlage Vörden je eine 380-kV-Schaltanlage neu zu errichten (Netzverstärkung). Die Schaltanlage Marienmünster ist infolge einer wesentlichen Zunahme von installierter Erzeugungs- und Verbraucherleistung für eine (betrieblich) sichere Anbindung dieser Leistung voll einzuschleifen.

M472

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M472

Würgassen - Sandershausen - Bergshausen

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Hessen
Nordrhein-Westfalen
Geplante Inbetriebnahme
2030
Ausführung
Netzverstärkung 57 km
davon Zu-/Umbeseilung 57 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Im Rahmen dieser Maßnahme ist die Verstärkung der bestehenden 380-kV-Leitung von Würgassen über Sandershausen nach Bergshausen auf eine Stromtragfähigkeit von 4.000 A je Stromkreis mittels HTL-Umbeseilung vorgesehen (Netzverstärkung). Darüber hinaus sind die 380-kV-Schaltanlagen in Würgassen und Bergshausen zu verstärken, wobei für den Standort Bergshausen aktuell noch in Prüfung befindlich ist ob am bestehenden Standort erweitert werden kann oder ein Ersatzneubau der Schaltanlage erfolgen muss. In Sandershausen (Gemeinde Niestetal) ist als Ersatz für die bestehende Schaltanlage Sandershausen/Ost eine 380-kV-Schaltanlage neu zu errichten (Netzverstärkung). Die Schaltanlage Sandershausen ist in dem Zuge in die Leitungen Würgassen - Bergshausen sowie Hardegsen - Mecklar (siehe TTG-006; NEP 2037/2045 (2023)) voll einzuschleifen. Darüber hinaus sind in Sandershausen zwei 380/110-kV-Transformatoren aufzustellen.

M473

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M473

Bergshausen - Borken

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Hessen
Geplante Inbetriebnahme
2027
Ausführung
Netzverstärkung 30 km
davon Zu-/Umbeseilung 30 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Im Rahmen dieser Maßnahme ist die Verstärkung der bestehenden 380-kV-Leitung zwischen Bergshausen und Borken auf eine Stromtragfähigkeit von 4.000 A je Stromkreis mittels HTL-Umbeseilung vorgesehen (Netzverstärkung). Darüber hinaus sind die 380-kV-Schaltanlagen in Bergshausen und Borken zu verstärken (Netzverstärkung).

M797

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M797

Landesbergen - Emmerthal

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2030
Ausführung
Netzverstärkung 73 km
davon Zu-/Umbeseilung 73 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Im Rahmen dieser Maßnahme ist die Verstärkung der bestehenden 380-kV-Leitung von Landesbergen nach Grohnde auf eine Stromtragfähigkeit von 4.000 A je Stromkreis mittels HTL-Umbeseilung vorgesehen (Netzverstärkung). Darüber hinaus ist die 380-kV-Schaltanlage in Landesbergen zu verstärken sowie in Emmerthal als Ersatz für die bestehende Schaltanlage Grohnde eine 380-kV-Schaltanlage neu zu errichten (Netzverstärkung).
