P228
Netzverstärkung zwischen Landesbergen, Ahlten, Mehrum/Nord und Liedingen
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität innerhalb Niedersachsens und enthält folgende Maßnahmen:
- M469a: Landesbergen – Ahlten – Mehrum/Nord
- M799 Mehrum/Nord – Liedingen
Das Projekt steht im Zusammenhang mit P33 M24b. Ebenfalls Teil des Projektes ist die Maßnahme TTG-P228 M800, die sich bereits in der Planfeststellung befindet und insofern in das Startnetz überführt wurde.
Nach Inbetriebnahme von P228 und P33 M24b kann die seitens TenneT bestehende 220 kV-Infrastruktur zwischen Landesbergen und Wahle mit Ausnahme der 220-kV-Leitung von Wahle nach Braunschweig sowie von Landesbergen nach Hannover/West zurückgebaut werden. Eine mögliche Nutzung als 110-kV-Leitungen durch den örtlichen Verteilnetzbetreiber kann vorbehaltlich weiterer Festlegungen im Genehmigungsverfahren geprüft werden.
Im Zuge des Projekts sind darüber hinaus Anlagen zur Kompensation der entstehenden Blindleistung erforderlich.
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
Niedersachsen ist bereits heute geprägt durch hohe Einspeisung aus On- und Offshore-Windenergie. Der Zubau der erneuerbaren Energien wird gemäß den Szenarien perspektivisch weiter zunehmen. Des Weiteren müssen in der Region hohe Leistungen aus Norden und Osten abgeführt werden.
Netzplanerische Begründung
In der Region um Landesbergen und Mehrum/Wahle treten neben einer hohen Einspeisung aus Windenergie onshore hohe Leistungsflüsse sowohl in Ost-West- als auch in Nord-Süd-Richtung auf. Dadurch kommt es bei Ausfall eines Stromkreises in der Region zu verschiedenen Überlastungen auf den bestehenden Leitungen. Durch die Ablösung der bestehenden 220-kV-Leitung durch eine 380-kV-Leitung können diese Engpässe effektiv behoben und ein (n-1)-sicherer Betrieb sichergestellt werden. Weiterhin sollen die aktuell mit 220 kV betriebenen Umspannwerke Lahe und Lehrte mit dieser Leitung versorgt werden. Damit wird die Energieversorgung des Großraums Hannover langfristig sichergestellt.
Bei Ausfall eines bereits nach Projekt P33 Maßnahme M24a (siehe 50HzT-P33 und TTG-P33) verstärkten 380-kV-Stromkreises von Wolmirstedt nach Helmstedt/Ost und weiter bis Wahle wird der verbleibende Parallelstromkreis unzulässig hoch belastet. Diese Situation kann durch die Maßnahmen M799 und M800 in Zusammenhang mit P33 M24b vermieden werden.
Die Projekte P33 und P228 dienen gemeinsam der Abführung von Einspeisung aus dem Norden sowie aus dem Osten Deutschlands. Damit wird eine wichtige Transitquerspange in Bestandstrassen geschaffen, die gleichzeitig der langfristigen Versorgung der Großräume Hannover und Braunschweig sowie dem Anschluss der Industriekunden im Raum Salzgitter dient.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternative
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2025), ausgehend vom genehmigten Szenariorahmen, sieben unterschiedliche Szenarien und dem folgend sieben Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt werden. In Abstimmung mit der Bundesnetzagentur werden die Ergebnisse für das in die Genehmigung des Szenariorahmens aufgenommene zusätzliche siebte Szenario (Szenario A 2037+ mit installierter Leistung von 141 GW Wind onshore) nach dem zweiten Entwurf des NEP eingereicht und von der Bundesnetzagentur öffentlich konsultiert.
Die Maßnahmen M469a und M799 haben sich für das Ergebnisnetz im Szenario A 2037, A 2045, B 2037 und B 2045 als erforderlich erwiesen.
Prüfung nach NOVA
Ein witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzberechnungen generell berücksichtigt.
Im Rahmen der NOVA-Prüfung wurde festgestellt, dass weder durch den Einsatz von WAFB noch durch HTL-Umbeseilung die erforderliche Stromtragfähigkeit von 4.000 A auf den überlasteten 220-kV-Leitungen erreicht werden kann. Daher ist ein 380-kV-Neubau in bestehender Trasse erforderlich.
Prüfung alternativer Netzverknüpfungspunkte und anderweitiger Optionen
Als planerische Alternative zu M469a ist eine Kombination aus Verstärkungen anderer bestehender Leitungen möglich. Dazu wären die 380-kV-Trassen zwischen Landesbergen und Grohnde, zwischen Mehrum und Grohnde sowie zwischen Wahle und Mehrum entsprechend zu verstärken. Diese alternativen Verstärkungen weisen insgesamt eine höhere Länge auf, weshalb die Verstärkung der kürzeren Leitung Landesbergen – Mehrum/ Nord gewählt wurde.
Als planerische Alternative zu M799 und M800 wäre die Nutzung der bestehenden 220-kV-Leitung denkbar. Dies würde allerdings zu dauerhaften Überlastungen führen, da die erforderliche Stromtragfähigkeit nicht erreicht wird.
Bisherige Bestätigung des Projekts
Das Projekt P228 wurde im NEP 2030 (2019), im NEP 2035 (2021) sowie im NEP 2037/2045 (2023) von der Bundesnetzagentur bestätigt. Es ist als Vorhaben Nr. 59 im Bundesbedarfsplan enthalten.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt hat sich im Rahmen des vorliegenden Netzentwicklungsplans als erforderlich für den sicheren Betrieb eines bedarfsgerechten Übertragungsnetzes gezeigt. Der mehrstufige Prozess zur Ermittlung der Netzmaßnahmen, die das Übertragungsnetz optimieren, verstärken oder auch erweitern, ist im Kapitel Einführung im Überblick dargestellt. Im Kapitel Szenariorahmen werden die Ausgangsdaten des Prozesses erläutert, im folgenden Kapitel die Ergebnisse und Methoden der Marktsimulation. Darauffolgend werden berücksichtigte Technologie und Innovationen dargelegt. Die Kapitel Onshore-Netz und Offshore-Netz leiten die erforderlichen Maßnahmen zur bedarfsgerechten Optimierung, Verstärkung und zum Ausbau des kombinierte On- und Offshorenetzes her.

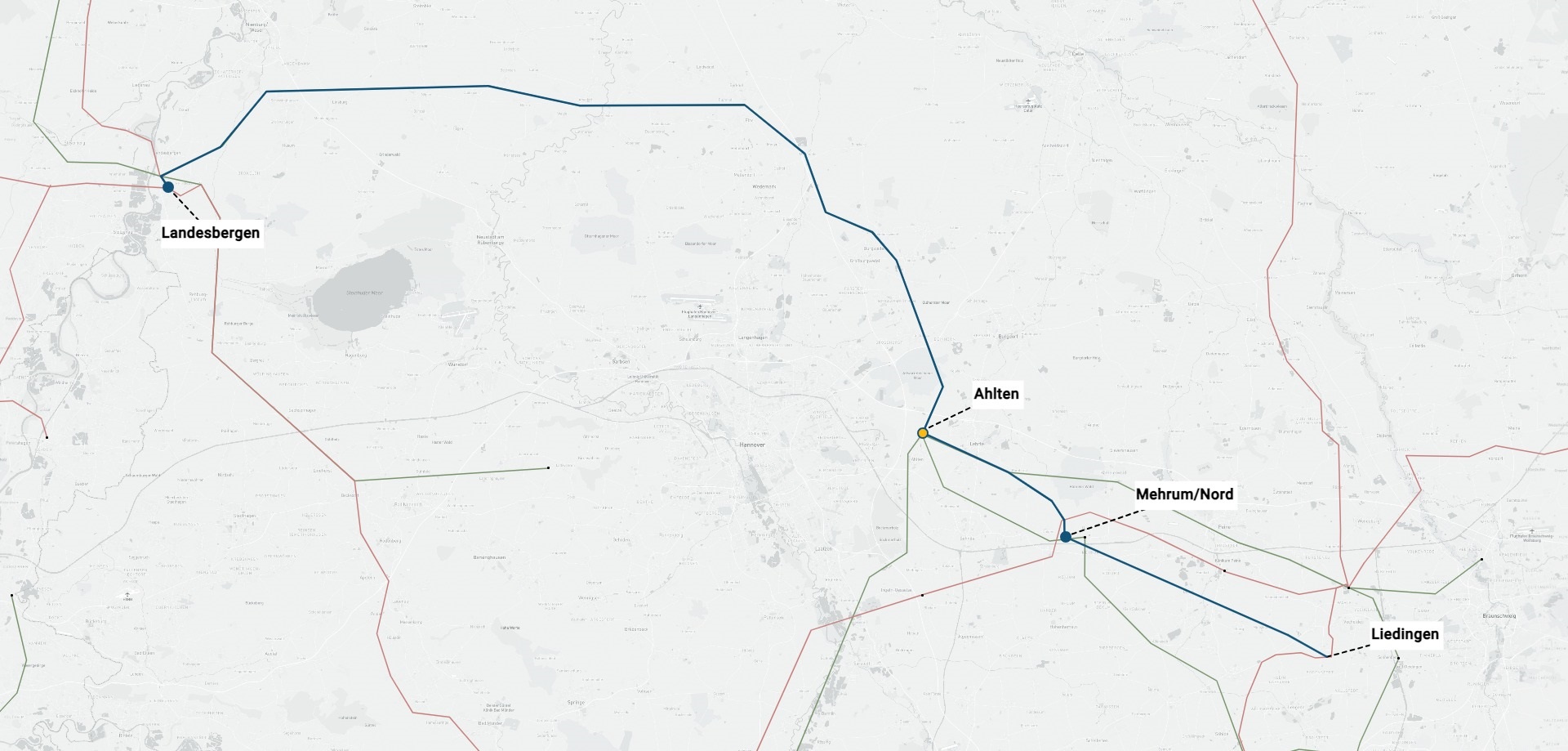

Projektkarte nach Region
