DC36
Windader West

HGÜ-Verbindung von Niedersachsen nach Nordrhein-Westfalen Neu

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
DC

Projektbeschreibung

Das netztechnische Ziel dieses Projektes ist eine Erhöhung der großräumigen Übertragungskapazität von Niedersachsen nach Nordrhein-Westfalen. Das Projekt enthält die folgenden Maßnahme:

  • DC36: Suchraum Esens – Oberzier

Für eine möglichst geringe Rauminanspruchnahme und zur Hebung von Synergien bei der Umsetzung soll das Vorhaben DC36 auf einer möglichst langen Strecke gemeinsam mit weiteren HGÜ-Maßnahmen des ÜNB Amprion landseitig gebündelt werden. Die HGÜ-Verbindung ist hierbei Bestandteil des Energiekorridors Windader West.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
DC36 Active

Maßnahmen des geplanten Projektes

1 Maßnahme

DC36

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
DC36

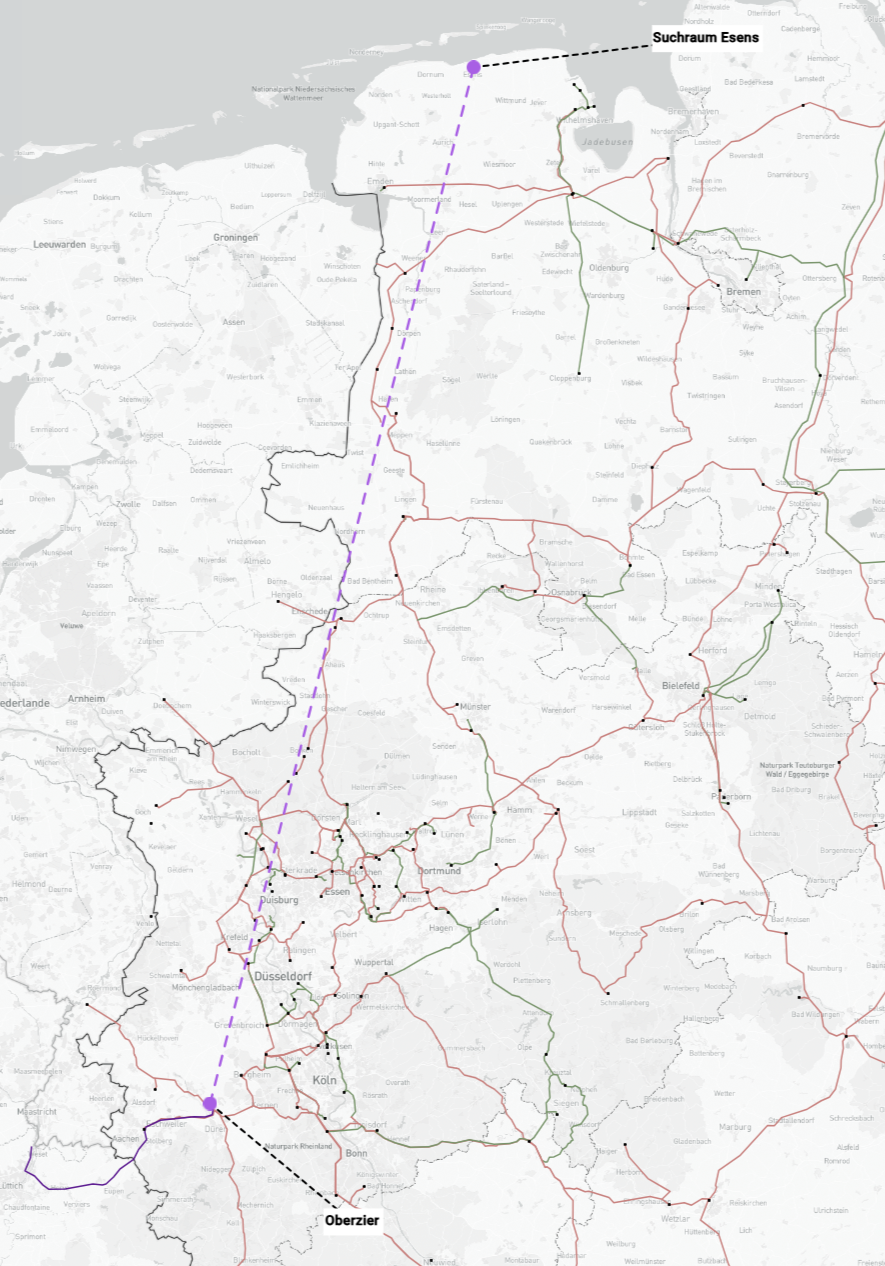

Suchraum Esens - Oberzier

Leitung
Übertragungsnetzbetreiber
Amprion
Bundesländer
Niedersachsen
Nordrhein-Westfalen
Geplante Inbetriebnahme
2043
Ausführung
Netzausbau 417 km
davon Neubau in neuer Trasse (mit MR) 417 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Im Rahmen dieser Maßnahme ist der Bau einer HGÜ-Verbindung mit einer Nennleistung von 2 GW von Suchraum Esens nach Oberzier vorgesehen (Netzausbau). In Suchraum Esens (Suchraum Stadt Esens, Gemeinden Stedesdorf/ Werdum) ist eine DC-Konverterstation zusammen mit den Offshore-Projekten NOR-19-1 von TenneT und NOR-19-2 von Amprion mit einer Kapazität von jeweils 2 GW als Multiterminallösung, das heißt zusammengeführt an einer 525-kV-DC-Schaltanlage mit einem HVDC-Leistungsschalterpaar in der Längskupplung, zu errichten (Netzausbau) und an die im Rahmen von P557 zu errichtende 380-kV-Schaltanlage anzubinden. Die Multiterminalanlage wird von Amprion und TenneT gemeinsam errichtet. In Oberzier ist eine DC-Konverterstation mit einer Kapazität von 2 GW zu errichten (Netzausbau).

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
DC36 Active
