NOR-17-2

DC-Offshore-Netzanbindungssystem NOR-17-2

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Offshore
DC

Projektbeschreibung

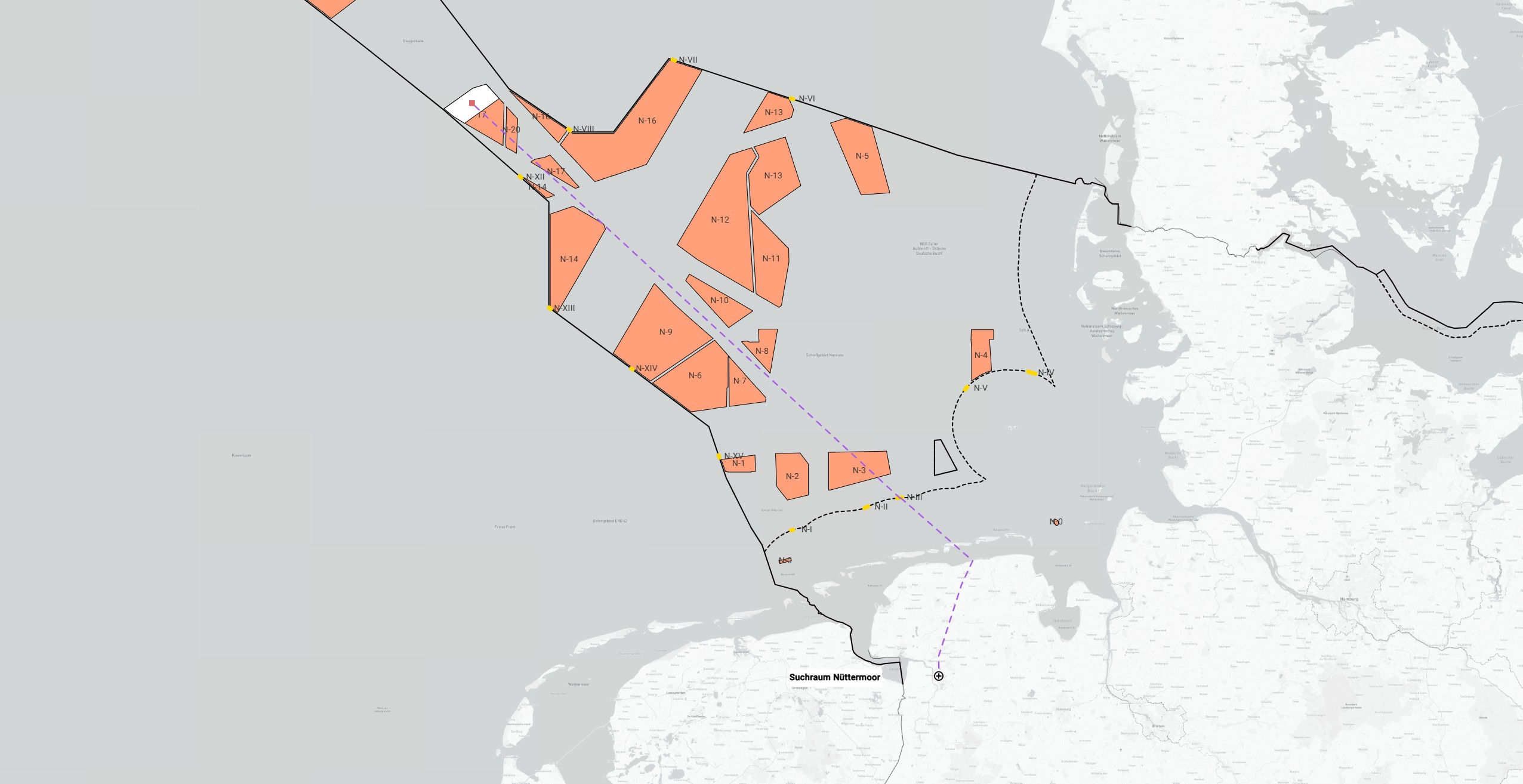

Für Offshore-Netzanbindungssysteme des Zubaunetzes, bei denen keine konkrete Flächenzuweisung im Flächenentwicklungsplan 2025 zu Grunde liegt, ist von den Übertragungsnetzbetreibern mit Wissen der Bundesnetzagentur und dem Bundesamt für Seeschifffahrt und Hydrographie im Rahmen der Offshore-Optimierung eine Flächenkulisse als Planungsgrundlage für den Netzentwicklungsplan erarbeitet worden. Diese stellt eine mögliche Variante zur Erreichung der Ausbauziele von 70 GW dar und ist als Vorschlag zu verstehen. Die tatsächlichen Gebiete und Flächen für die Offshore-Windenergie sowie die Standorte der Konverterplattformen und die Trassenführungen der Offshore-Netzanbindungssysteme werden in einem Fortschreibungsprozess des Flächenentwicklungsplans durch das Bundesamt für Seeschifffahrt und Hydrographie definiert.

Ziel des Offshore-Netzanbindungssystems (ONAS) NOR-17-2 ist die Anbindung von Offshore-Windparks (OWP) mit einer installierten Leistung von insgesamt 2.140 MW im Gebiet N-17 in der Zone 4 der Nordsee über den Grenzkorridor N-III oder einen anderen noch zu identifizierenden Grenzkorridor und die Insel Langeoog an den Netzverknüpfungspunkt (NVP) im Suchraum der Stadt Leer (Ostfriesland) sowie der Gemeinden Moormerland und Jemgum in Niedersachsen. Zur Verbesserung der Lesbarkeit wird im weiteren Verlauf der Suchraum der Stadt Leer (Ostfriesland) sowie der Gemeinden Moormerland und Jemgum wie folgt abgekürzt: Suchraum Nüttermoor.

Das ONAS wird mit der Technologie der Hochspannungsgleichstrom-Übertragung (HGÜ bzw. DC) realisiert und ist gemäß den standardisierten Technikgrundsätzen des Flächenentwicklungsplans (FEP) für eine Übertragungsleistung von 2.000 MW ausgelegt. ONAS mit Inbetriebnahme bis einschließlich 2032 werden gemäß FEP als Direktanbindungskonzept auf 66-kV-Spannungsebene umgesetzt. Ab dem Jahr 2033 erfolgt die Umsetzung des Direktanbindungskonzepts auf 132-kV-Spannungsebene. Bei diesem Konzept werden die AC-Kabelstränge des OWP direkt mit der Offshore-Konverterplattform des Übertragungsnetzbetreibers verbunden. Für die erforderlichen AC-Kabelsysteme in diesem Konzept sind keine Maßnahmen aufgeführt, da sich diese im Eigentum des OWP-Vorhabenträgers befinden.

Die Umsetzung des gesamten Projekts erfolgt, bedingt durch das vorgesehene Direktanbindungskonzept, durch eine Maßnahme. Die Maßnahme umfasst die Realisierung der Offshore-Konverterplattform, der HGÜ-Kabelverbindung zwischen der Offshore-Konverterplattform und dem genannten NVP sowie der landseitigen Konverterstation und der Anbindungsleitung in das bestehende 380-kV-AC-Netz. Hierbei wird das DC-Kabelsystem von der Konverterplattform in der ausschließlichen Wirtschaftszone über den Grenzkorridor durch das Küstenmeer und nach erfolgter Inselquerung zum NVP geführt.

Der Anschluss des ONAS NOR-17-2 an den NVP Suchraum Nüttermoor steht im Zusammenhang mit dem landseitigen Netzausbauprojekt P470 Netzausbau zwischen Emden/Ost, Nüttermoor und Dörpen/West sowie der HGÜ-Verbindung DC40 zwischen dem Suchraum Nüttermoor und Streumen.

Als Maßnahme der Offshore-Optimierung wird das ONAS im Szenario C für eine temporäre Höherauslastung auf bis zu 2,1 GW ausgelegt.

Das ONAS NOR-17-2 ist für den Anschluss des hybriden Interkonnektors nach Niederlande in den Szenarien A 2045, B 2045 und C 2045 vorgesehen.

Die zu erwartende installierte Erzeugungsleistung durch Offshore-Windenergie im Gebiet N-17, die durch das ONAS NOR-17-2 angeschlossen wird, wird gemäß der Offshore-Optimierung voraussichtlich 2.140 MW betragen.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M267 Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M267

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M267

HGÜ-Verbindung NOR-17-2

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
AWZ/Küstenmeer Nordsee
Niedersachsen
Geplante Inbetriebnahme
2039 - 2040
Ausführung
Netzausbau 367 km
davon Neubau in neuer Trasse (mit MR) 367 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M267 Active Active
