P313
Netzausbau 2. Interkonnektor Deutschland - Belgien
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität zwischen Deutschland und Belgien. Zur Realisierung ist folgende Maßnahme notwendig:
- M488: Raum Dahlem – Bundesgrenze (BE)
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
Mit dem Beschluss des deutschen Bundestages im Sommer 2011 zum Ausstieg aus der Kernenergie geht ein struktureller Wandel der elektrischen Energieversorgung einher. Das gemeinsame Hauptmerkmal von Deutschland und Belgien liegt hierbei im verstärkten Zubau von erneuerbaren Energien (inkl. Offshore-Windenergie) und im Rückbau konventioneller Kraftwerkskapazitäten. Mit der Einführung eines Kapazitätsmarktes in Belgien kommt es zu punktuellen Kraftwerkszubauten, die geeignet in die Netzstruktur zu integrieren sind.
Netzplanerische Begründung
Infolge der o. g. Entwicklung ist eine Erhöhung der grenzüberschreitenden Übertragungskapazitäten notwendig, um den Austausch zwischen den beiden Märkten und damit den Zugang zu einer größeren gesicherten Leistung auch zukünftig zu ermöglichen (Interkonnektor). In der EU sind die Übertragungsnetze aller Länder mit Interkonnektoren verbunden. Sie ermöglichen einerseits einen grenzüberschreitenden Stromhandel und erhöhen andererseits die Versorgungssicherheit. Die nationalen Übertragungsnetze und die verbindenden Interkonnektoren zwischen den Ländern bilden gemeinsam das europäische Verbundnetz.
Mit der Realisierung des Projekts wird zusätzliche Marktkapazität für den europäischen Energiemarkt bereitgestellt. Außerdem trägt die neue Verbindung auch vor dem Hintergrund der signifikanten Änderungen der Erzeugungsstruktur zur Integration der erneuerbaren Energien sowie zur Gewährleistung der Versorgungssicherheit bei.
Der volkswirtschaftliche Nutzen der Maßnahme zeigt sich in den positiven Ergebnissen der Kosten-Nutzen-Analyse, die im NEP 2035 (2021) vorgenommen wurde. Auf Basis von Marktuntersuchungen wurde ein positiver Einfluss des geplanten Interkonnektors auf den europäischen Elektrizitätsbinnenmarkt nachgewiesen. Die Analysen haben gezeigt, dass durch das Projekt ein volkswirtschaftlicher Gewinn für diesen entsteht. Zusätzlich wird durch die Maßnahme ein signifikanter Beitrag zur Versorgungsicherheit in Belgien und Deutschland geleistet.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternative
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2023), ausgehend vom genehmigten Szenariorahmen, sechs unterschiedliche Szenarien und dem folgend sechs Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt werden. Die Maßnahme M488 hat sich für eine geplante Übertragungsleistung von 1 GW zuletzt im NEP 2037/2045 (2023) für das Ergebnisnetz der Szenarien A 2037, B 2037, C 2037, A 2045, B 2045 und C 2045 als erforderlich erwiesen. Im Rahmen des NEP 2037/2045 (2025) wird eine Erhöhung der Übertragungsleistung auf 2 GW geprüft.
Durch die Vielzahl der bereits heute existierenden und sich in Planung befindlichen Leistungsflussgesteuerten Interkonnektoren (DE – NL, NL – BE, DE – BE) würde eine ungesteuerte Lösung zu einer Überlastung führen. Daher bietet sich für dieses Projekt eine Ausführung an, die eine Leistungsflusssteuerung ermöglicht (wie z.B. als HGÜ-Verbindung oder eine AC-PST-Kombination). Dies ermöglicht den Energiemix in beiden Ländern auszubalancieren und erleichtert somit zusätzlich die Integration von volatil einspeisenden erneuerbaren Energien.
Prüfung nach NOVA
Bei der Maßnahmenermittlung wurde das NOVA-Prinzip berücksichtigt. Da die in 2020 in Betrieb genommene Verbindung zwischen Deutschland und Belgien (ALEGrO) nicht verstärkt werden kann, ist der Neubau in neuer Trasse die einzige Alternative. Ein Ausbau der bestehenden Netzinfrastruktur erfolgt durch die Maßnahme M488.
Witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzanalysen generell berücksichtigt.
Prüfung alternativer Netzverknüpfungspunkte
Die Maßnahme wird unter Abwägung der lokalen Gegebenheiten, wie z. B. die Anbindung der Netzverknüpfungspunkte in das umgebende Transportnetz, entwickelt. Dabei hat sich das hier beschriebene Projekt als eine notwendige und gleichzeitig wirksame Maßnahme bei relativ geringer Rauminanspruchnahme erwiesen. Alternative Netzverknüpfungspunkte für dieses Projekt sind zwar grundsätzlich denkbar, jedoch in Bezug auf die höheren volkswirtschaftlichen Kosten vor dem Hintergrund netzplanerischer Aspekte und die weitere Rauminanspruchnahme wesentlich schlechter.
Bisherige Bestätigung des Projekts
Das Projekt P313 wurde ursprünglich mit einer Übertragungsleistung von 1 GW geplant. Dieses Projekt wurde im NEP 2030 (2017), im NEP 2035 (2021) und im NEP 2037/2045 (2023) von der Bundesnetzagentur bestätigt und ist als Vorhaben Nr. 95 im Bundesbedarfsplan enthalten und wurde im NEP 2030 (2017) erstmalig identifiziert. Im Rahmen des NEP 2037/2045 (2025) wird eine Erhöhung der Übertragungsleistung auf 2 GW geprüft.

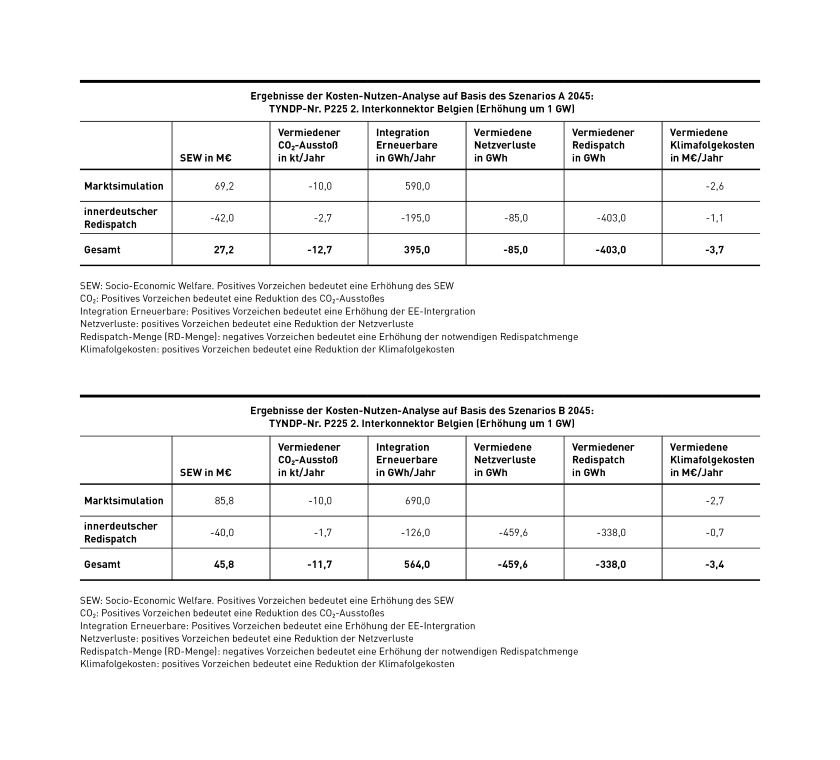

Kosten-Nutzen-Analyse

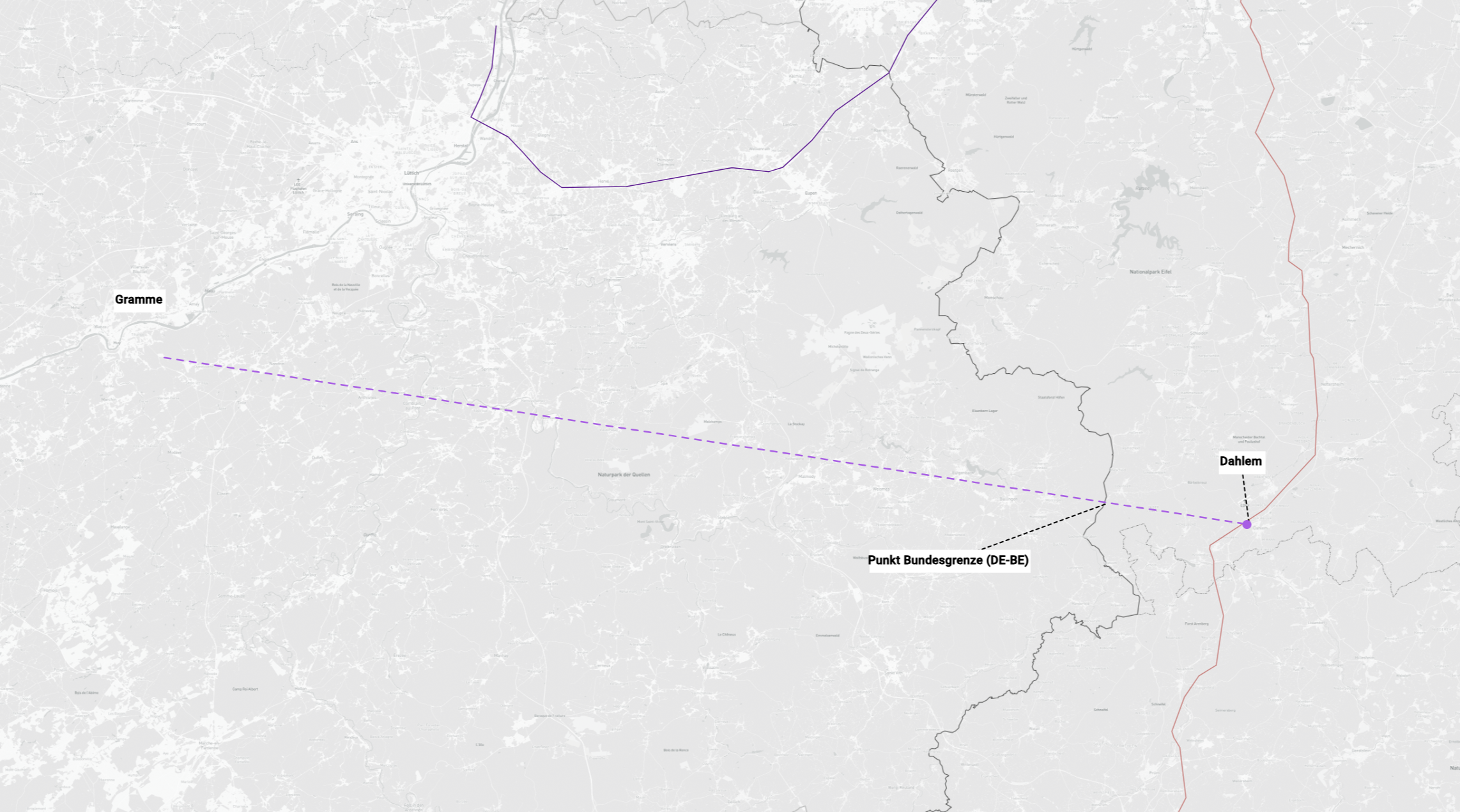

Projektkarte nach Region
