NOR-12-4
LanWin7

DC-Offshore-Netzanbindungssystem NOR-12-4

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Offshore
DC

Projektbeschreibung

Ziel des Offshore-Netzanbindungssystems (ONAS) NOR-12-4 ist die Anbindung eines Offshore-Windparks (OWP) in der Fläche N-12.6 (2.000 MW) in Zone 3 der Nordsee mit einer installierten Leistung von insgesamt 2.000 MW über den Grenzkorridor N-IV oder N-V an den Netzverknüpfungspunkt (NVP) im Suchraum der Gemeinden Pöschendorf/ Hadenfeld/ Kaisborstel/ Agethorst/ Mehlbek in Schleswig-Holstein. Zur Verbesserung der Lesbarkeit wird im weiteren Verlauf der Suchraum der Gemeinden Pöschendorf/ Hadenfeld/ Kaisborstel/ Agethorst/ Mehlbek wie folgt abgekürzt: Suchraum Pöschendorf.

Das ONAS wird mit der Technologie der Hochspannungsgleichstrom-Übertragung (HGÜ bzw. DC) realisiert und ist gemäß den standardisierten Technikgrundsätzen des Flächenentwicklungsplans (FEP) für eine Übertragungsleistung von 2.000 MW ausgelegt. ONAS mit Inbetriebnahme bis einschließlich 2032 werden gemäß FEP als Direktanbindungskonzept auf 66-kV-Spannungsebene umgesetzt. Ab dem Jahr 2033 erfolgt die Umsetzung des Direktanbindungskonzepts auf 132-kV-Spannungsebene. Bei diesem Konzept werden die AC-Kabelstränge des OWP direkt mit der Offshore-Konverterplattform des Übertragungsnetzbetreibers verbunden. Für die erforderlichen AC-Kabelsysteme in diesem Konzept sind keine Maßnahmen aufgeführt, da sich diese im Eigentum des OWP-Vorhabenträgers befinden.

Die Umsetzung des gesamten Projekts erfolgt, bedingt durch das vorgesehene Direktanbindungskonzept, durch eine Maßnahme. Die Maßnahme umfasst die Realisierung der Offshore-Konverterplattform, der HGÜ‑Kabelverbindung zwischen der Offshore-Konverterplattform und der anteiligen DC-Schaltanlage sowie der Konverterstation im Suchraum Pöschendorf. Hierbei wird das DC-Kabelsystem von der Konverterplattform in der ausschließlichen Wirtschaftszone über den Grenzkorridor durch das Küstenmeer zum NVP geführt.

Das ONAS NOR-12-4 ist Teil eines Multiterminal-(Hub)-Systems im Suchraum Pöschendorf. Weitere Bestandteile des Multiterminal-(Hub)-Systems sind das ONAS NOR-12-3 sowie die HGÜ-Verbindung DC32 von Schleswig-Holstein nach Mecklenburg-Vorpommern. Voraussetzung ist die Errichtung einer DC-Konverterstation im Suchraum Pöschendorf mit einer Kapazität von 2 GW als Multiterminal-Lösung. Die Anbindung des ONAS NOR-12-4 erfolgt an der 525-kV-DC-Schaltanlage am NVP Suchraum Pöschendorf. Der AC-seitige Anschluss der DC-Schaltanlage im Suchraum Pöschendorf erfolgt über den landseitigen Konverter von NOR-12-4.

Der Anschluss des ONAS NOR-12-4 an den NVP Suchraum Pöschendorf steht im Zusammenhang mit den landseitigen Netzausbauprojekten P476 Netzausbau zwischen Hochwöhrden (Gemeinde Wöhrden) und Stegau (Gemeinde Mehlbek), P478 Netzausbau zwischen Stegau (Gemeinde Mehlbek) und Alfstedt sowie der DC32 HGÜ-Verbindung zwischen dem Suchraum Pöschendorf und dem NVP Mühlenbek.

Die Fläche N-12.6 für Offshore-Windenergie im Gebiet N-12, die durch das ONAS NOR-12-4 angeschlossen wird, wird gemäß FEP zentral voruntersucht und die zu installierende Erzeugungsleistung im Jahr 2029 von der Bundesnetzagentur (BNetzA) ausgeschrieben.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M264 Active Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M264

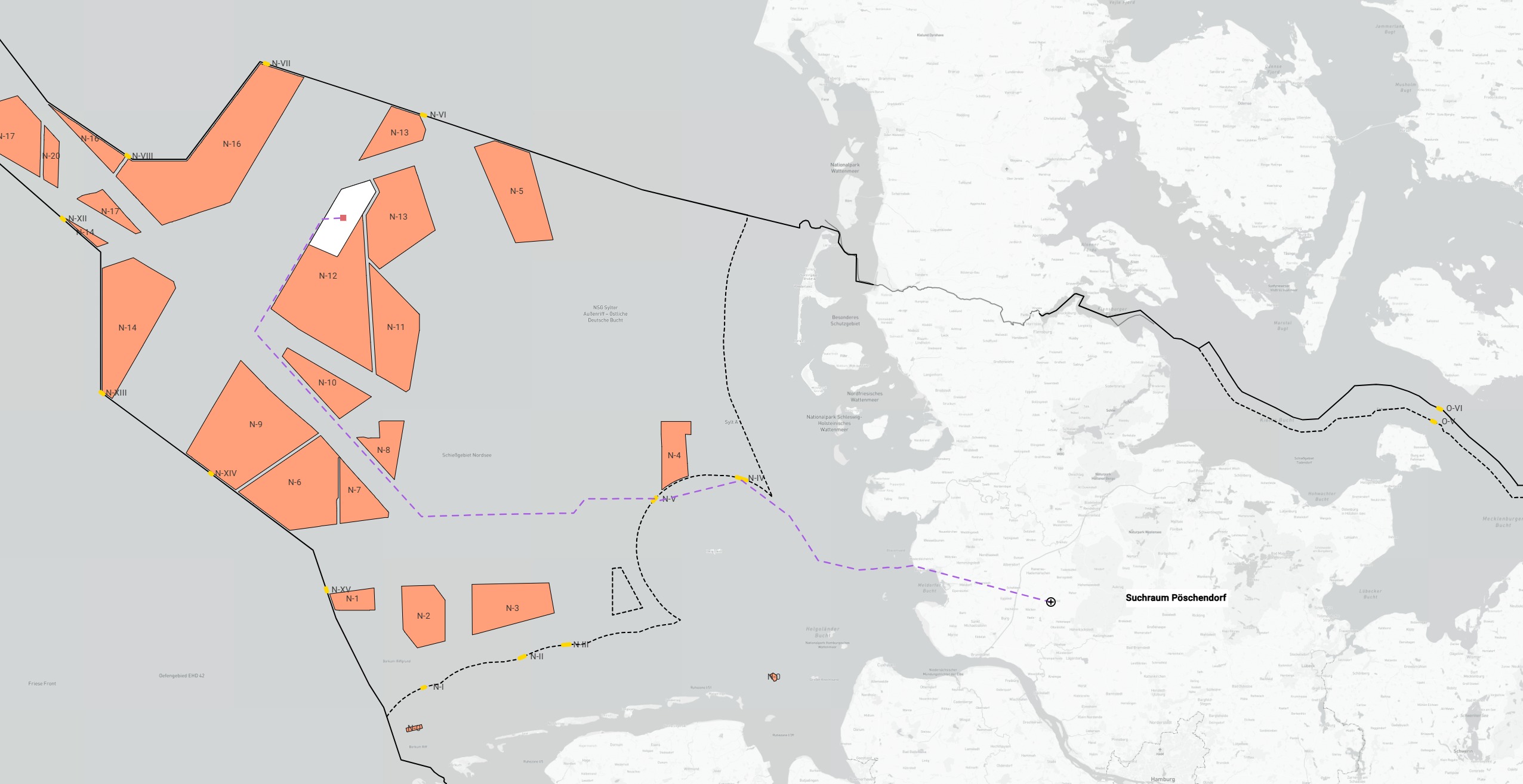

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M264

HGÜ-Verbindung NOR-12-4 (LanWin7)

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
AWZ/Küstenmeer Nordsee
Schleswig-Holstein
Geplante Inbetriebnahme
2034
Ausführung
Netzausbau 342 km
davon Neubau in neuer Trasse (mit MR) 342 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M264 Active Active Active Active
