TTG-P23
Elbe-Weser-Leitung
Netzverstärkung zwischen Dollern und Elsfleth/West
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität zwischen Dollern und Elsfleth/West in Niedersachsen und enthält folgende Maßnahme:
- M20: Dollern – Alfstedt – Neuenkirchen – Elsfleth/West
Bei der Ablösung der bestehenden durch die neue Leitung orientiert sich die Planung an der Bestandstrasse. Dabei sind Abweichungen vom aktuellen Trassenverlauf bei der nachgelagerten Planung möglich, um Abstände zu Siedlungen zu erhöhen, bestehende Belastungen für den Naturraum zu verringern oder Bündelungen mit linienförmiger Infrastruktur umzusetzen, um u. a. dem Bündelungsgebot Rechnung zu tragen.
Das Projekt befindet sich bereits mit mehreren Abschnitten in der Planfeststellung und wurde insofern in das Startnetz überführt.
Im Zuge des Projekts sind darüber hinaus Anlagen zur Kompensation der entstehenden Blindleistung erforderlich.
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Netzplanerische Begründung
Aufgrund des prognostizierten starken Anstiegs der Stromerzeugung aus Windenergie onshore und offshore in Schleswig-Holstein und Niedersachsen ist die vorhandene Netzstruktur ausgehend von Dollern in Richtung Westen nicht mehr ausreichend, um die überschüssige Leistung abtransportieren zu können. Ohne die beschriebene Maßnahme wird die 380-kV-Leitung Dollern – Elsfleth/West bei Ausfall eines 380-kV-Stromkreises deutlich überlastet.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternativen
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2023), ausgehend vom genehmigten Szenariorahmen, sechs unterschiedliche Szenarien und dem folgend sechs Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt wurden. Die Maßnahme M20 hat sich zuletzt im NEP 2037/2045 (2023) für das Ergebnisnetz als erforderlich erwiesen. Aufgrund der Überführung in das Startnetz erfolgte im aktuellen NEP keine erneute Überprüfung.
Prüfung nach NOVA
Ein witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzberechnungen generell berücksichtigt.
Im Rahmen der NOVA-Prüfung wurde festgestellt, dass durch WAFB die geforderte Stromtragfähigkeit von 4.000 A pro Stromkreis nicht dauerhaft erreicht werden kann. Eine Anwendung von HTL ist nicht möglich, da es aufgrund der Geometrie der Leiterbündel zu einer unzulässigen Lärmemission kommt. Aus diesem Grund muss die Leitung in bestehender Trasse neu gebaut werden.
Prüfung alternativer Netzverknüpfungspunkte und weiterer Alternativen
Bei der Verbindung handelt es sich um eine bereits existierende Leitung. Gemäß NOVA-Prinzip wird zunächst eine Verstärkung dieser bestehenden Verbindung in Betracht gezogen. Alternative bestehende Verbindungen aus dem Raum Stade/Dollern in den Raum nordwestlich von Bremen, mit denen sich die Übertragungsaufgabe sinnvoll erfüllen ließe, bestehen nicht. Mit den ebenfalls bereits im BBP enthaltenen Projekten TTG-P24, P116 und P119 werden bereits die alternativen Bestandsleitungen aus dem Raum Stade/Dollern in Richtung Süden und Westen ertüchtigt.
Alternativ zu P23 wäre theoretisch eine Verstärkung der bestehenden Achse Dollern – Samtgemeinde Sottrum – Elsfleth/West denkbar. Da dieses Projekt durchgängig als Parallelneubau zusätzlich zu den bereits im Rahmen von TTG-P24, P116 und P119 zur Ertüchtigung anstehenden Leitungen ausgeführt werden müsste, kommt diese Alternative sowohl wegen ihrer Länge als auch wegen der schlechteren NOVA-Einstufung nicht ernsthaft in Betracht.
Bisherige Bestätigung des Projekts
Das Projekt P23 wurde im NEP 2023 (2013), im NEP 2024 (2014) und seit dem NEP 2030 (2017) in jedem NEP von der Bundesnetzagentur bestätigt und ist als Vorhaben Nr. 38 im Bundesbedarfsplan enthalten.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt ist Teil des Startnetzes des vorliegenden Netzentwicklungsplans. Das Startnetz umfasst bestehende und bereits weit fortgeschrittene Netzentwicklungsmaßnahmen. Im Rahmen der Netzanalysen Onshore wird zunächst geprüft, ob das Startnetz ausreichend ist, um die in der Marktsimulation ermittelten Leistungsflüsse zu transportieren. Darauf aufbauend werden dann weitere Netzentwicklungsmaßnahmen geprüft.

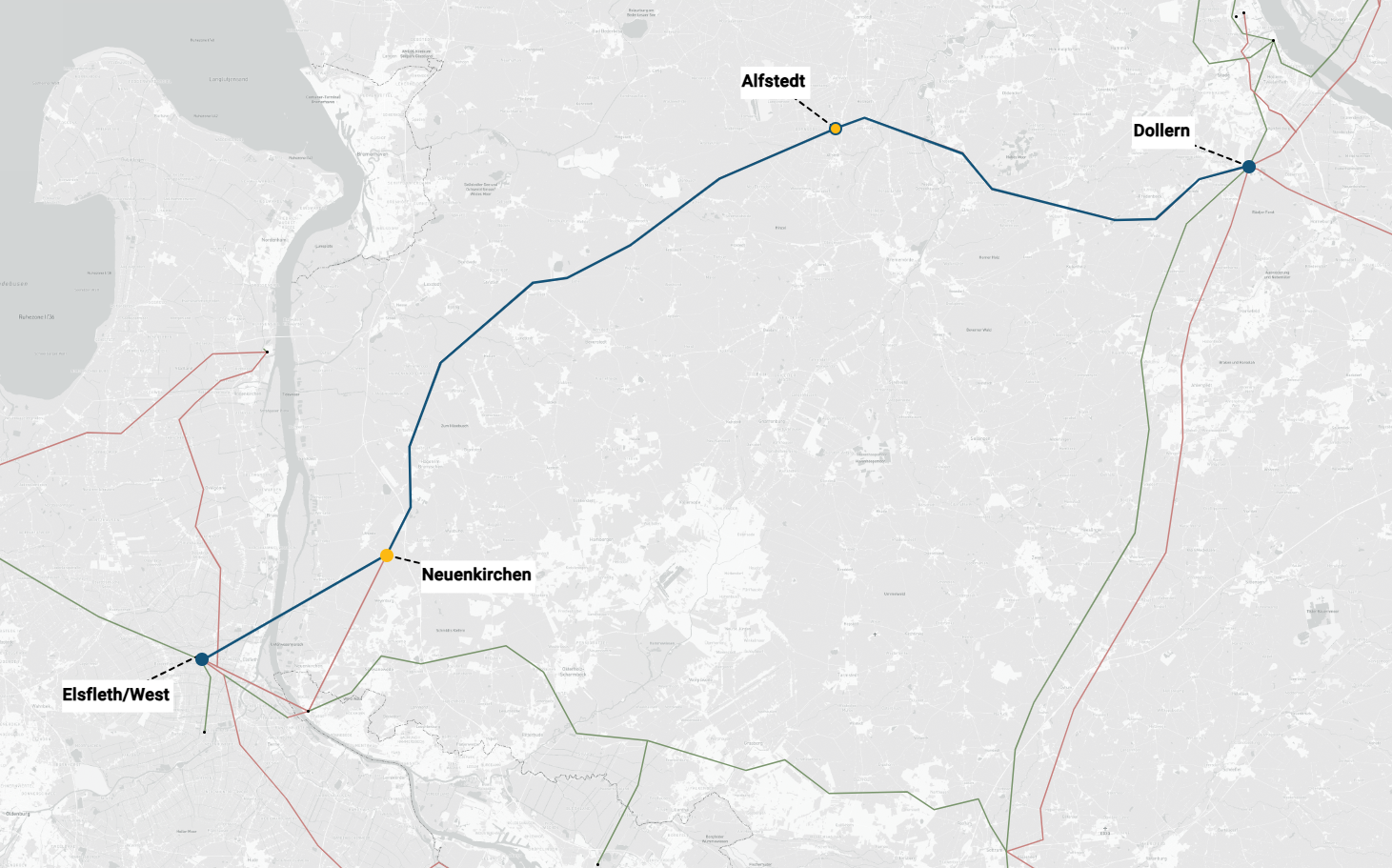

Projektkarte nach Region
