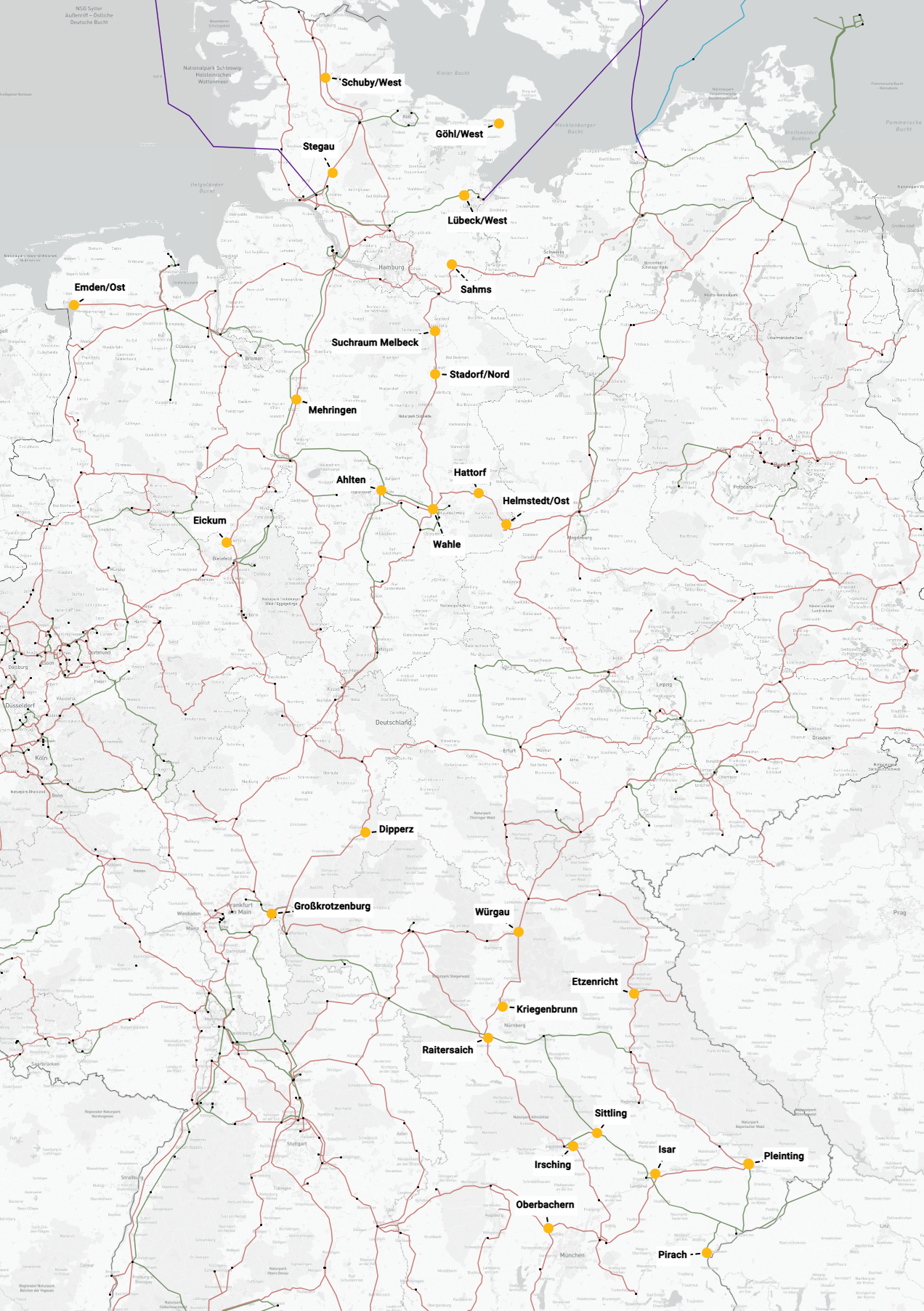

TTG-018

Blindleistungskompensationsanlagen TenneT

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Startnetz
Onshore
AC

Projektbeschreibung

Die Notwendigkeit des Projekts wurde in vorangegangenen NEP nachgewiesen und wird mit Vorliegen der vollständigen Genehmigungen / des Planfeststellungsbeschlusses nicht mehr in Form eines Projektsteckbriefes dargestellt. Aktuelle Informationen finden Sie auf den Internetseiten des zuständigen Übertragungsnetzbetreibers.

Maßnahmen des geplanten Projektes

29 Maßnahmen

M591f23

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591f23

Irsching: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591g22

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591g22

Kriegenbrunn: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2027

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591h6

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M591h6

Ahlten: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g2

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592g2

Eickum: STATCOM (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Nordrhein-Westfalen
Geplante Inbetriebnahme
2026

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592h6

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592h6

Würgau: STATCOM (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2026

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592h9

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592h9

Dipperz: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Hessen
Geplante Inbetriebnahme
2031

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g19

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M592g19

Wahle: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2030

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g7

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592g7

Großkrotzenburg: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Hessen
Geplante Inbetriebnahme
2026

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g5

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592g5

Etzenricht: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2029

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g13

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592g13

Oberbachern: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2031

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592h11

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M592h11

Emden/Ost: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2030

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g11

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M592g11

Mehringen: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g10

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592g10

Lübeck/West: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M592g1

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M592g1

Schuby/West: Rotierender Phasenschieber (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2029

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591f7

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M591f7

Helmstedt/Ost: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2026

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591g42

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M591g42

Wahle: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2029

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591g19

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591g19

Isar: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2027

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591g34

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591g34

Pirach: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2026

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591g35

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591g35

Pleinting: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2027

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591g40

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591g40

Sittling: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2029

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591h52

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M591h52

Stadorf/Nord: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2031

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591f22

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M591f22

Hattorf: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2027

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591i9

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591i9

Hochwöhrden: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591h26

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591h26

Lübeck/West: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2030

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591h27

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591h27

Lübeck/West: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2030

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591h30

Anlage
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M591h30

Suchraum Melbeck: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Geplante Inbetriebnahme
2030

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591h48

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591h48

Sahms: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591i3

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591i3

Göhl/West: 380-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Schleswig-Holstein
Geplante Inbetriebnahme
2028

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

M591i8

Anlage
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M591i8

Raitersaich: 220-kV-Kompensationsspule (1x)

Anlage
Übertragungsnetzbetreiber
TenneT
Bundesländer
Bayern
Geplante Inbetriebnahme
2027

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.
