P602

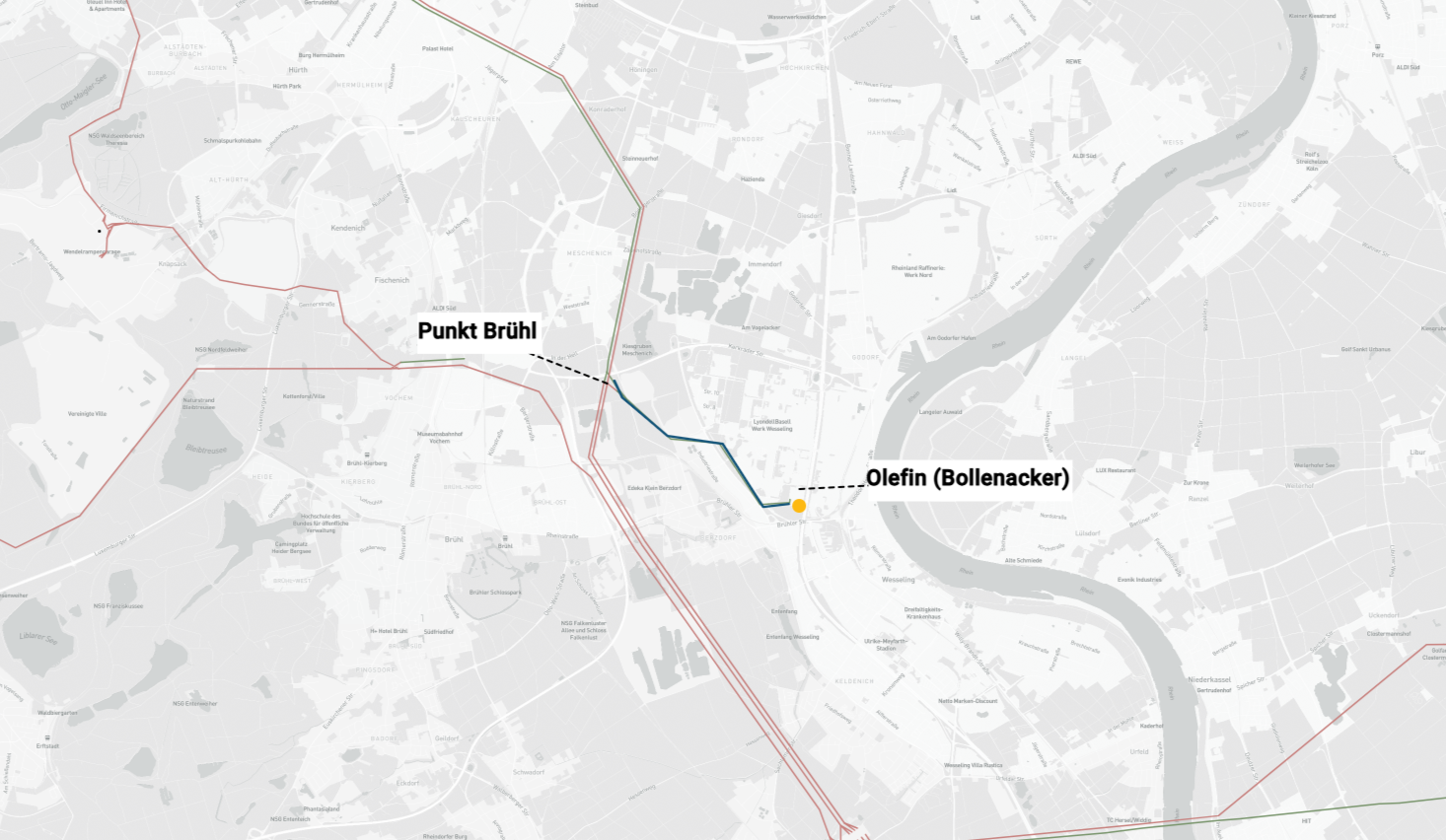

Netzverstärkung Bollenacker (Olefin) - Punkt Brühl

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
AC

Projektbeschreibung

Das Projekt dient der Erhöhung der Übertragungskapazität im Raum Köln/Bonn. Zur Realisierung ist folgende Maßnahme notwendig:

  • M904: Netzverstärkung Bollenacker (Olefin) - Punkt Brühl
Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M904 Active Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M904

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M904

Netzverstärkung Bollenacker (Olefin) - Punkt Brühl

Leitung
Übertragungsnetzbetreiber
Amprion
Bundesländer
Nordrhein-Westfalen
Geplante Inbetriebnahme
2035
Ausführung
Netzverstärkung 4 km
davon Ersatzneubau 4 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Von der Anlage Bollenacker bis zum Punkt Brühl wird die Erweiterung einer bestehenden 220-kV-Leitung erforderlich. Dies wird durch den Ersatzneubau einer 380-kV-Leitung mit höherer Übertragungsfähigkeit hauptsächlich in oder unmittelbar neben der bestehenden Trasse erfolgen (Netzverstärkung).

Ebenso ist am Standort Bollenacker die Erweiterung der Schaltanlage sowie die Umstellung von der 220-kV-Spannungsebene auf die leistungsstärkere 380-kV-Spannungsebene vorgesehen. Da bis zur Spannungsumstellung mehrere oberspannungsseitig umschaltbare Transformatoren in der Anlage errichtet wurden, können diese nach IBN der 380-kV-Leitung weiterbetrieben werden. Die restlichen 220/110-kV-Transformatoren in Bollenacker, welche oberspannungsseitig nicht umschaltbar sind, entfallen mit der geplanten Spannungsumstellung auf 380-kV.

Zur Erfüllung der ersten Lasterhöhung wird momentan bereits eine 380-kV-fähige Anlage direkt neben der 220-kV-Anlage Bollenacker errichtet. Diese neue Anlage wird zunächst in 220-kV betrieben, bis die Netzverstärkung erfolgt ist und auf 380-kV umgestellt werden kann. Die neue Anlage hat den Namen Olefin. Nach 380-kV-Umstellung entfällt dann die bestehende Anlage Bollenacker. Hintergrund der Namensänderung ist, dass nicht zwei gleiche Anlagennamen in derselben Spannungsebene existieren können.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M904 Active Active Active Active
