P403

Netzverstärkung Hattingen - Bezirk Ronsdorf (Wuppertal)

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
AC

Weitere Informationen

BBP-Nr: 64

Projektbeschreibung

Das Projekt dient der Erhöhung der Übertragungskapazität des 380-kV-Netzes. Zur Realisierung ist folgende Maßnahme notwendig:

  • M603: Hattingen – Bezirk Ronsdorf (Wuppertal)
Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M603 Active Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M603

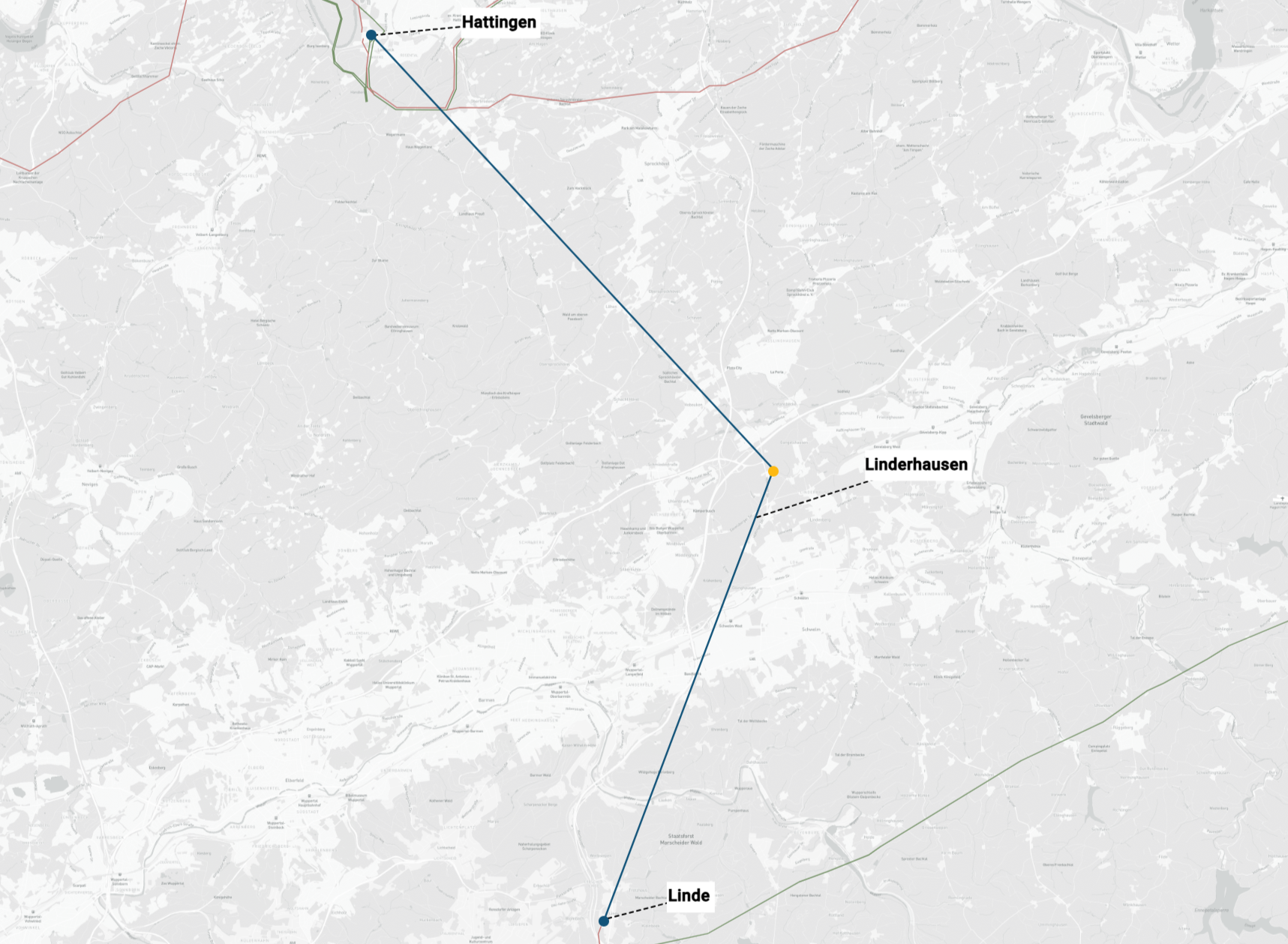

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M603

Hattingen - Bezirk Ronsdorf (Wuppertal)

Leitung
Übertragungsnetzbetreiber
Amprion
Bundesländer
Nordrhein-Westfalen
Geplante Inbetriebnahme
2034
Ausführung
Netzverstärkung 22 km
davon Ersatzneubau 22 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Zwischen den 380-kV-Anlagen Hattingen und Linde (Bezirk Ronsdorf, Wuppertal) ist eine 380-kV-Leitung in bestehender 220-kV-Trasse zu errichten (Netzverstärkung). Die Anlagen Hattingen und Linde sind zu erweitern (Netzverstärkung). Falls eine Erweiterung der bestehenden Anlage Linde nicht möglich ist, ist die Anlage Linde im Suchraum der Bestandsanlage neu zu errichten. Ungefähr auf halber Strecke wird zwischen den beiden zuvor genannten Bestandsanlagen zusätzlich eine neue 380-kV-Anlage bei Linderhausen errichtet und eingebunden, welche die Versorgung des Raums Wuppertal/Schwelm sicherstellt. Aufgrund der geringen verfügbaren Trassenräume in der Region ist es erforderlich, dass bestehende 220-kV-Stromkreise demontiert werden, um die Errichtung von 380-kV-Stromkreisen zu ermöglichen. Als Folge wird die 220-kV-Station Hattingen auf eine ausschließliche 380-kV-Versorgung erweitert und die 220-kV-Anlage demontiert. So ist auch nach dem Entfall der 220-kV-Stromkreise eine sichere Versorgung der dortigen Kundenanschlüsse gewährleistet.
