TNG-P176

Netzverstärkung südwestliches Baden-Württemberg/Grenzregion Frankreich

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Startnetz
Onshore
AC

Weitere Informationen

BBP-Nr: 72
TYNDP-Nr: 228

Projektbeschreibung

Das Projekt dient der Erhöhung der Grenzkuppelkapazität von und nach Frankreich und enthält folgende Maßnahmen:

  • M387: Eichstetten - Bundesgrenze [FR]

Maßnahmen des geplanten Projektes

1 Maßnahme

M387

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M387

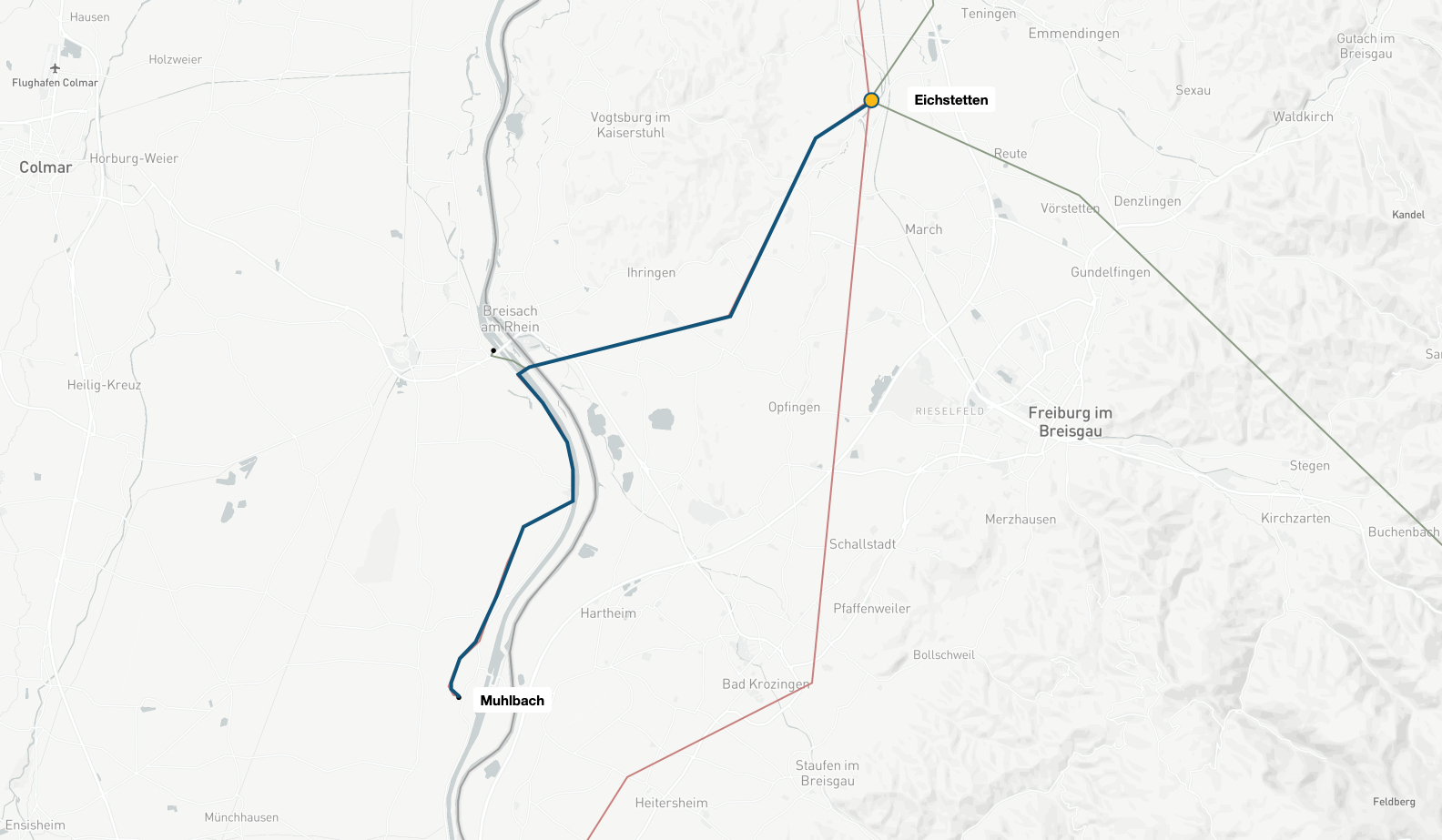

Eichstetten - Bundesgrenze [FR]

Leitung
Übertragungsnetzbetreiber
TransnetBW
Bundesländer
Baden-Württemberg
Geplante Inbetriebnahme
2030
Ausführung
Netzverstärkung 20 km
davon Ersatzneubau 20 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Die Maßnahme ist ein Ersatzneubau der 380-kV-Leitung zwischen Eichstetten – Bundesgrenze [FR] – Muhlbach in bestehender Trasse. In den betroffenen Schaltanlagen sind Verstärkungsmaßnahmen notwendig.
