TTG-P37
Netzverstärkung Grenze TH/HE - Mecklar
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität zwischen der Landesgrenze Thüringen/Hessen und Mecklar. Es stärkt die Verbindung der Netze von 50Hertz und TenneT und dient insbesondere dem Abtransport von Leistung aus Erneuerbare-Energien-Anlagen. Es besteht aus folgender Maßnahme:
- M25b: Landesgrenze Thüringen/Hessen – Mecklar
Für das Umbeseilungsprojekt ist keine Planfeststellung erforderlich. Aktuell werden die Einzelgenehmigungen für die Umbeseilung der ersten Abschnitte eingeholt. Daher wurde das Projekt in das Startnetz überführt.
Das Projekt steht im direkten Zusammenhang mit dem Projekt 50HzT-P37 Vieselbach – Landesgrenze TH/HE.
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
Die bestehende 380-kV-Leitung Vieselbach – Eisenach – Mecklar (Kuppelleitung zwischen 50Hertz und TenneT) wird durch hohe Leistungsflüsse vor allem in Ost-West-Richtung, bedingt durch einen großen Erzeugungsüberschuss in der Regelzone von 50Hertz, beansprucht.
Netzplanerische Begründung
Die bestehende Leitung weist eine Übertragungskapazität von 1.660 MVA auf. Ohne die Verstärkung der Leitung durch Umbeseilung wird die 380-kV-Leitung Vieselbach – Eisenach – Mecklar bei Ausfall eines Stromkreises dieser Leitung unzulässig hoch belastet.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternativen
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2035 (2021), ausgehend vom genehmigten Szenariorahmen, vier unterschiedliche Szenarien und dem folgend vier Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt werden. Die Maßnahme M25b hat sich zuletzt im NEP 2035 (2021) für das Ergebnisnetz als erforderlich erwiesen. Aufgrund der Überführung in das Startnetz erfolgte im aktuellen NEP keine erneute Überprüfung.
Prüfung nach NOVA
Ein witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzberechnungen generell berücksichtigt.
Prüfung alternativer Netzverknüpfungspunkte und weiterer Alternativen
Zu der Maßnahme M25b bestehen keine alternativen Netzverknüpfungspunkte bzw. Maßnahmen, die gemäß NOVA-Prinzip technische und/oder wirtschaftliche Alternativen darstellen.
Bisherige Bestätigung des Projekts
Das Projekt P37 mit den Maßnahmen M25a und M25b wurde seit dem NEP 2022 (2012) von der Bundesnetzagentur bestätigt und ist als Vorhaben Nr. 12 im Bundesbedarfsplan enthalten.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt ist Teil des Startnetzes des vorliegenden Netzentwicklungsplans. Das Startnetz umfasst bestehende und bereits weit fortgeschrittene Netzentwicklungsmaßnahmen. Im Rahmen der Netzanalysen Onshore wird zunächst geprüft, ob das Startnetz ausreichend ist, um die in der Marktsimulation ermittelten Leistungsflüsse zu transportieren. Darauf aufbauend werden dann weitere Netzentwicklungsmaßnahmen geprüft.

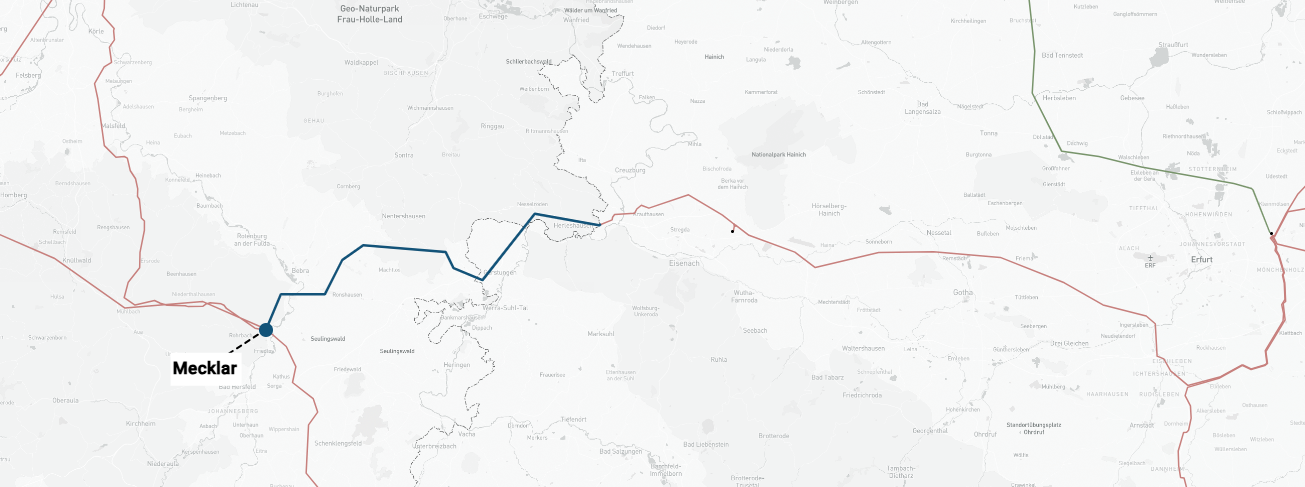

Projektkarte nach Region
