P305
Ostring
Netzverstärkung Ostalb
Basisdaten
Projektbeschreibung
Das Projekt dient der Erhöhung der Übertragungskapazität im Osten von Baden-Württemberg. Es ist Teil der Netzverstärkung des ostwürttembergischen Übertragungsnetzes (Ostring, P304 und P305) und enthält folgende Maßnahmen:
- M851: Goldshöfe - Suchraum Rotensohl
- M517: Suchraum Rotensohl - Niederstotzingen
- M515: Niederstotzingen - Dellmensingen
Der Suchraum Rotensohl umfasst die Städte/Gemeinden Heidenheim, Aalen, Dischingen, Neresheim, Herbrechtingen, Giengen and der Brenz, Nattheim, Oberkochen, Königsbronn, Zöschingen, Syrgenstein.
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
In diesem Netzbereich, sowie generell im ländlichen Raum in Süddeutschland, findet ein starker Zubau von Windenergie- und insbesondere Photovoltaikanlagen statt. Daher muss neben der Deckung der ebenfalls stark steigenden Verbraucherlast in der Region Oberschwaben langfristig auch der Abtransport des Dargebots aus Wind- und Solarenergie aus diesem Bereich beherrscht werden. Die 380-kV-Leitung in diesem Gebiet liegt zudem in der Haupttransitachse für Nord-Süd-Leistungsflüsse zwischen Tennet (Raum Würzburg und Frankfurt) und TransnetBW (Raum Ulm) sowie bei hohem solaren Dargebot auch in der umgekehrten Richtung zwischen dem südlichen Baden-Württemberg und Bayern und den Lastschwerpunkten weiter nördlich bzw. nordwestlich von Baden-Württemberg.
Des Weiteren stellt sie ein Bindeglied der Achse dar, die den windreichen Norden und Nordosten Deutschlands mit den alpinen Pumpspeichern in Österreich und der Schweiz verbindet. Sie erfüllt damit sowohl eine Stabilisierungsfunktion des Netzbetriebs in dieser Region, als auch für das gesamte Netz. Um die zukünftige Übertragungsaufgabe bewältigen zu können, muss das gesamte als "Ostring" bezeichnete ostwürttembergische Übertragungsnetz verstärkt werden.
Netzplanerische Begründung
Bei Ausfall eines Stromkreises kommt es ohne die Netzverstärkungen zu Netzüberlastungen auf dem verbleibendem Stromkreis auf dem gleichen Gestänge. Die Höhe der erwarteten Leistungsflüsse bedingen einen Ersatzneubau der Leitungen, um stärkere Leiterseile für ausreichend hohe Ströme auflegen zu können. Das UW Rotensohl muss, unabhängig von P305, altersbedingt und aufgrund weiterer Anforderungen neu errichtet werden.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternative
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2025), ausgehend vom genehmigten Szenariorahmen, sieben unterschiedliche Szenarien und dem folgend sieben Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt werden. In Abstimmung mit der Bundesnetzagentur werden die Ergebnisse für das in die Genehmigung des Szenariorahmens aufgenommene zusätzliche siebte Szenario (Szenario A 2037+ mit installierter Leistung von 141 GW Wind onshore) nach dem zweiten Entwurf des NEP eingereicht und von der Bundesnetzagentur öffentlich konsultiert.
Die Maßnahmen M515, M517 und M851 haben sich für das Ergebnisnetz im Szenario A 2037, A 2045, B 2037 und B 2045 als erforderlich erwiesen.
Prüfung nach NOVA
Bei der Maßnahmenermittlung wurde das NOVA-Prinzip berücksichtigt. Witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzanalysen generell berücksichtigt
Bisherige Bestätigung des Projekts
Das Projekt wurde im NEP 2030 (2017) erstmalig identifiziert.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt hat sich im Rahmen des vorliegenden Netzentwicklungsplans als erforderlich für den sicheren Betrieb eines bedarfsgerechten Übertragungsnetzes gezeigt. Der mehrstufige Prozess zur Ermittlung der Netzmaßnahmen, die das Übertragungsnetz optimieren, verstärken oder auch erweitern, ist im Kapitel Einführung im Überblick dargestellt. Im Kapitel Szenariorahmen werden die Ausgangsdaten des Prozesses erläutert, im folgenden Kapitel die Ergebnisse und Methoden der Marktsimulation. Darauffolgend werden berücksichtigte Technologie und Innovationen dargelegt. Die Kapitel Onshore-Netz und Offshore-Netz leiten die erforderlichen Maßnahmen zur bedarfsgerechten Optimierung, Verstärkung und zum Ausbau des kombinierte On- und Offshorenetzes her.

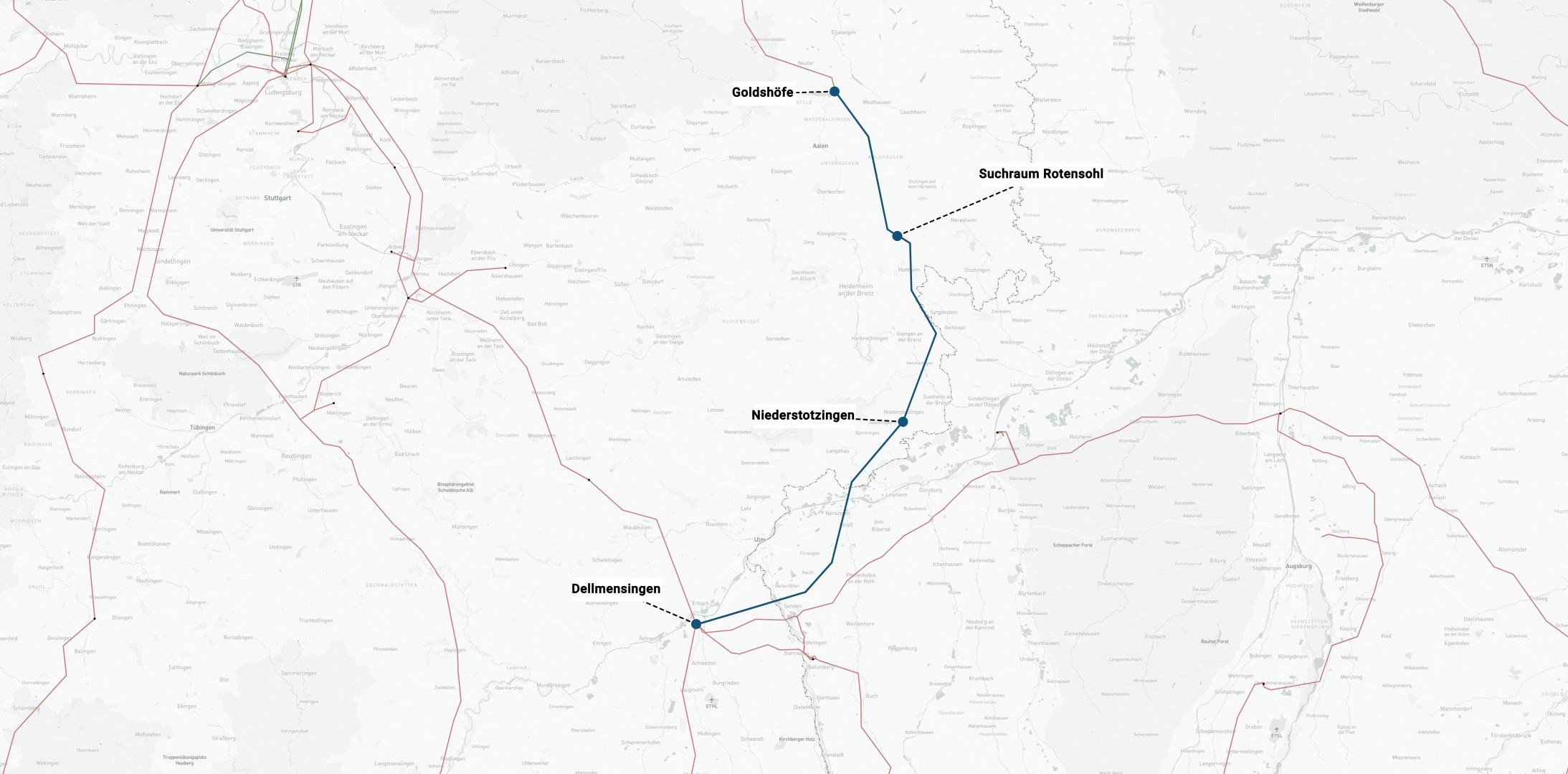

Projektkarte nach Region
