AMP-014
Netzverstärkung und -ausbau in der Region Westliches Rheinland
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Netzgebiet Westliches Rheinland umfasst im Wesentlichen das Übertragungsnetz im Bereich Utfort, Mündelheim, Osterath, Dülken, Düsseldorf, Norf, Frimmersdorf und Rommerskirchen.
Infolge der Verlagerung der Transportfunktion in die 380-kV-Spannungsebene und Stilllegungen von regional in das 220-kV-Netz einspeisenden Kraftwerken muss an mehreren Standorten die Versorgung sowohl der unterlagerten 110-kV-Spannungsebene als auch der Endkunden sukzessiv vollständig oder teilweise aus dem 220-kV-Netz auf eine 380/110-kV-Umspannung umgestellt werden.
Folgende wesentliche Maßnahmen sind für die Umsetzung erforderlich:
- M014c: Neubau einer 380-kV-Freileitung in bestehender Trasse von Utfort bis Punkt Hüls-West (Netzverstärkung)
- M014d: Neubau einer 380-kV-Freileitung in bestehender Trasse von Osterath bis Gohrpunkt (Netzverstärkung)
- M014f: Spannungsumstellung mit Umbeseilung der 220-kV-Stromkreise zwischen Utfort und Osterath auf 380 kV (Netzverstärkung)
- M014g: Neubau einer 380-kV-Freileitung in bestehender Trasse zwischen Punkt Birkenhof und Gellep (Netzverstärkung)
Zwischenzeitlich wurden folgende Maßnahmen realisiert:
- M014a: Neubau einer 380-kV-Freileitung in bestehender Trasse von Punkt St. Tönis bis Punkt Fellerhöfe (Netzverstärkung)
- M014b: 380-kV-Stromkreisauflage zwischen Punkt Hüls-West und Punkt St.Tönis (Netzverstärkung)
- M014e: Neubau einer 380-kV-Freileitung in bestehender Trasse von Gohrpunkt bis Rommerskirchen (Netzverstärkung).
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Hintergrund des geplanten Projekts
Durch zunehmende Stromhandelstransite, stetige Zunahme der Stromerzeugung aus Windkraft (v. a. in Norddeutschland) sowie Veränderungen im konventionellen Kraftwerkspark zeichnet sich eine Änderung der Leistungsflusssituation in der Region Westliches Rheinland des Übertragungsnetzes von Amprion ab. Diese Änderung wird u. a. auch durch vier zusätzliche 380-kV-Stromkreise in der Umspannanlage Niederrhein aus Doetinchem (NL) (EnLAG-Maßnahme Nr. 13) und Diele (EnLAG-Maßnahme Nr. 5) hervorgerufen. Es sind daher Maßnahmen erforderlich, die eine bedarfsgerechte Erweiterung des Übertragungsnetzes in diesem Netzgebiet sicherstellen und insbesondere dem Entstehen von Netzengpässen entgegenwirken.
Durch die Überführung von Kraftwerksblöcken an den Standorten Frimmersdorf, Neurath und Niederaußem in die Sicherheitsbereitschaft entfällt ersatzlos eine Einspeiseleistung von ca. 1.200 MW in die 220-kV-Ebene und ca. 300 MW in die unterlagerte 110-kV-Ebene. Bis Ende 2030 entfällt durch das Gesetz zur Reduzierung und zur Beendigung der Kohleverstromung (Kohleverstromungsbeendigungsgesetz – KVBG) die vollständige Einspeisung aus Kohlekraftwerken und somit aus allen Braunkohlekraftwerken im Rheinischen Revier. Durch die Stilllegung dieser Kraftwerke entsteht in dem betroffenen Netzgebiet zusätzlicher Transportbedarf.
Durch die genannten Faktoren kommt es im bestehenden Netz zu Engpässen. Die beschriebene Netzverstärkung behebt diese Engpässe.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt ist Teil des Startnetzes des vorliegenden Netzentwicklungsplans. Das Startnetz umfasst bestehende und bereits weit fortgeschrittene Netzentwicklungsmaßnahmen. Im Rahmen der Netzanalysen Onshore wird zunächst geprüft, ob das Startnetz ausreichend ist, um die in der Marktsimulation ermittelten Leistungsflüsse zu transportieren. Darauf aufbauend werden dann weitere Netzentwicklungsmaßnahmen geprüft.

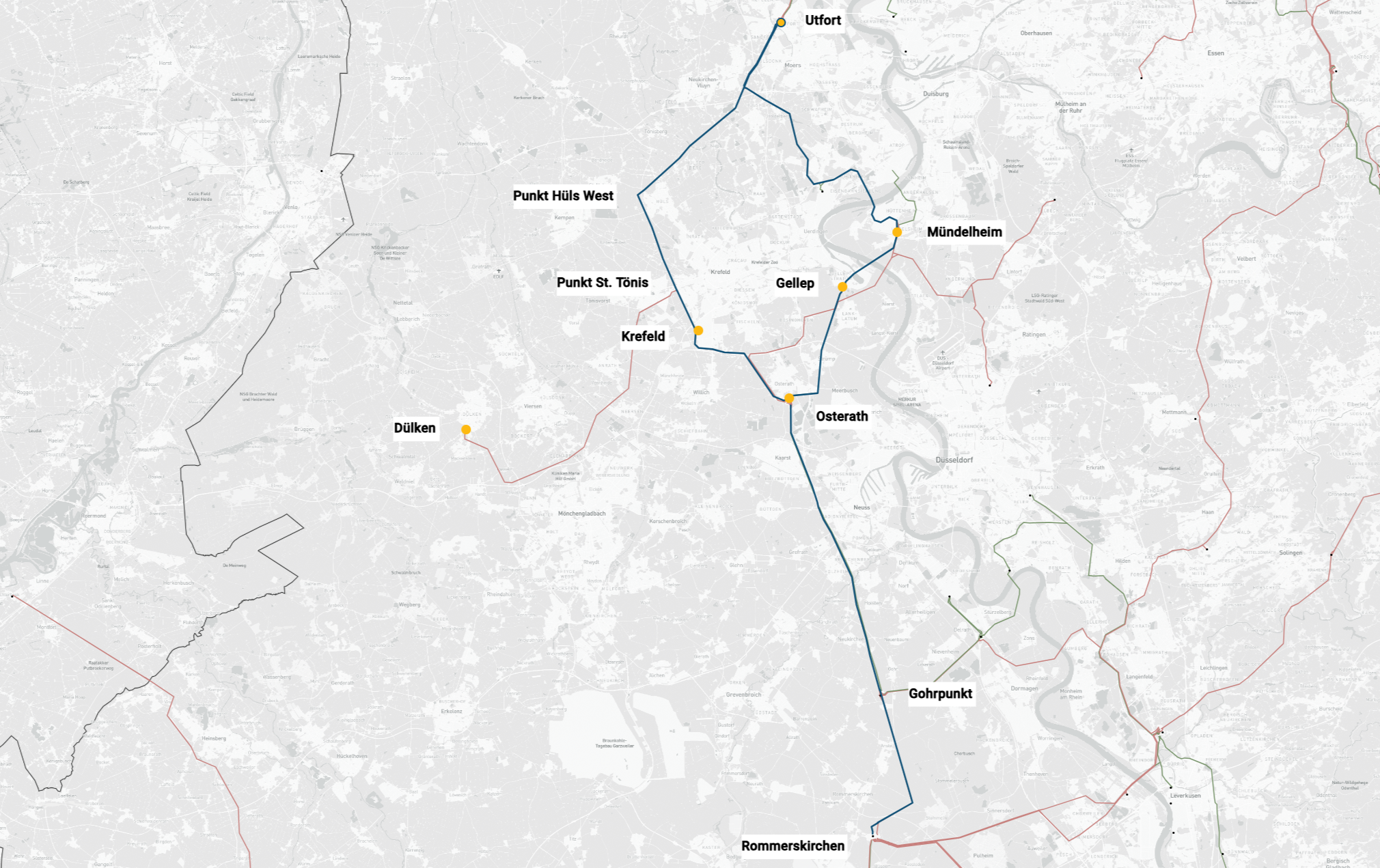

Projektkarte nach Region
