P51
Netzverstärkung im Mittleren Neckarraum
Basisdaten
Weitere Informationen
Projektbeschreibung
Das Projekt zur Erhöhung der Übertragungskapazität und der Versorgungssicherheit im Mittleren Neckarraum enthält folgende Maßnahme:

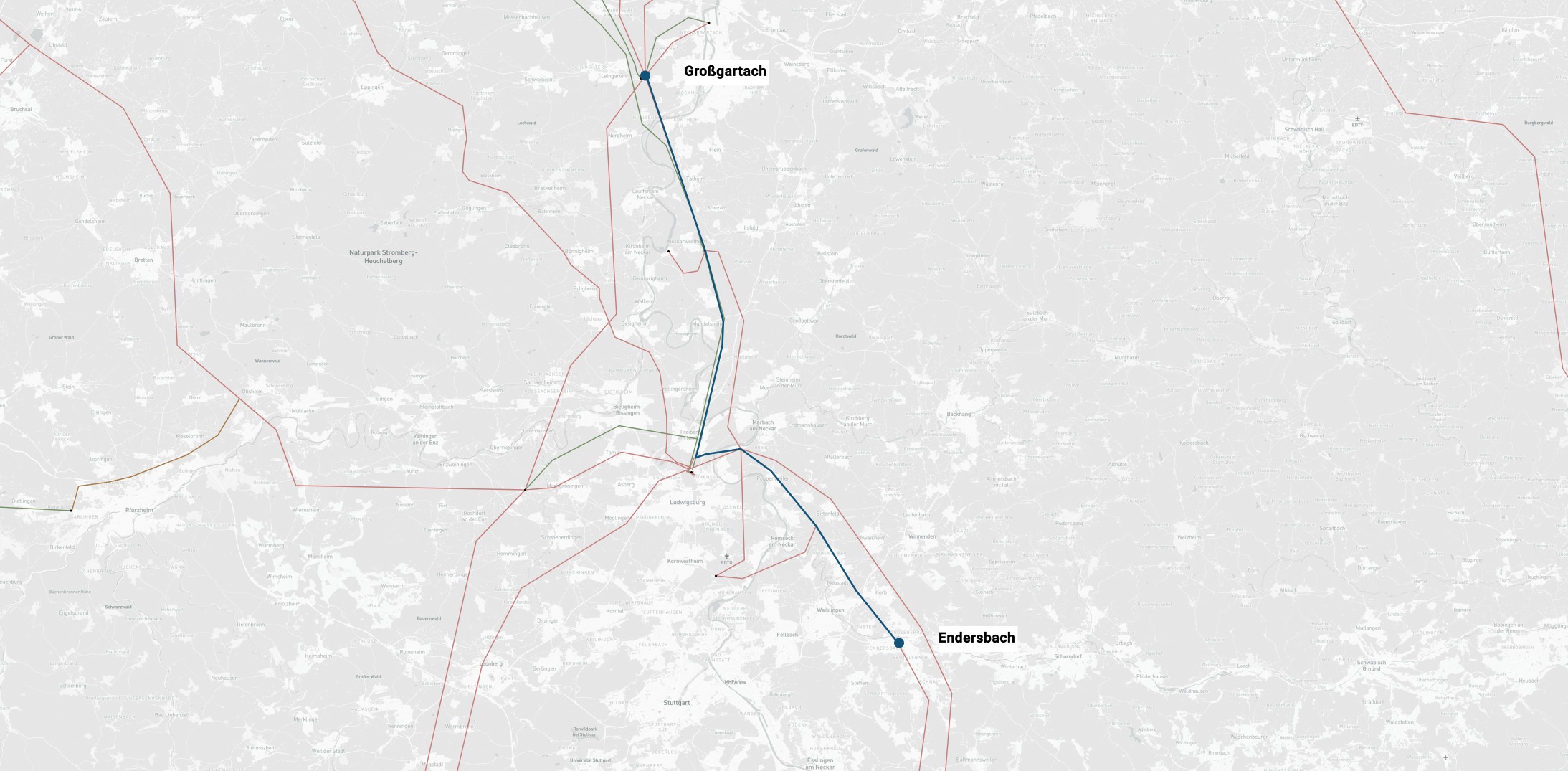

- M37: Großgartach - Endersbach
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Charakteristika des betroffenen Netzbereichs
Das Projekt erhöht die Übertragungskapazität zwischen dem Bereich Heilbronn und dem Großraum Stuttgart. In diesem Bereich verläuft in Baden-Württemberg die Haupttransitachse vom Nordosten aus Bayern Richtung Süden in die Schweiz. Die Stromkreise sind zudem wichtig für die Versorgung des Mittleren Neckarraums. Dieser ist aufgrund der Bevölkerungsdichte und der Industrie geprägt durch eine sehr hohe Last der Großstadt Stuttgart und der umliegenden Gebiete, die sich zukünftig vervielfachen wird. Gleichzeitig ist der Zubau erneuerbarer Energien aufgrund der geringen Flächenverfügbarkeit im Verhältnis zur Last gering und derzeit noch vorhandene CO2-intensive Kraftwerke werden außer Betrieb genommen. Eine starke Anbindung an Regionen mit Erzeugungsüberschüssen ist daher unabdingbar. Neben den zahlreichen konventionellen Erzeugungsanlagen am Neckar speist zudem zukünftig in Großgartach eine Verbindung des SuedLink ein.
Netzplanerische Begründung
Der vorhandene Stromkreis von Großgartach nach Endersbach und Mühlhausen sowie die Stromkreise von Großgartach nach Pulverdingen sind bei Ausfall des Stromkreises Mühlhausen – Pulverdingen stark überlastet. Durch abschnittsweisen Ersatzneubau, Zu-/Umbeseilung und Parallelneubau von Großgartach bis zum Dreibeinpunkt lässt sich das Dreibein Endersbach – Großgartach – Mühlhausen auflösen und zwei separate Stromkreise realisieren. Dies erhöht die Übertragungskapazität in den Raum Stuttgart deutlich und vergleichmäßigt die Belastungen auf der von Großgartach kommenden Achse.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den ÜNB anderweitige Technologiekonzepte, die Gesamtplanalternative, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternative
Die vier Übertragungsnetzbetreiber haben sich im Rahmen der technischen Alternativenprüfung für eine Kombination des AC-Netzes mit der Hochspannungs-Gleichstrom-Übertragung als Technologiekonzept entschieden. Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP 2037/2045 (2025), ausgehend vom genehmigten Szenariorahmen, sieben unterschiedliche Szenarien und dem folgend sieben Ergebnisnetze als Gesamtplanalternativen einander gegenübergestellt werden. In Abstimmung mit der Bundesnetzagentur werden die Ergebnisse für das in die Genehmigung des Szenariorahmens aufgenommene zusätzliche siebte Szenario (Szenario A 2037+ mit installierter Leistung von 141 GW Wind onshore) nach dem zweiten Entwurf des NEP eingereicht und von der Bundesnetzagentur öffentlich konsultiert.
Die Maßnahme M37 hat sich für das Ergebnisnetz im Szenario A 2037, A 2045, B 2037 und B 2045 als erforderlich erwiesen.
Prüfung nach NOVA
Bei der Maßnahmenermittlung wurde das NOVA-Prinzip berücksichtigt. Witterungsabhängiger Freileitungsbetrieb (WAFB) wurde als Optimierungsmaßnahme bei den Netzanalysen generell berücksichtigt (siehe Kapitel 5 des NEP-Berichts).
Prüfung alternativer Netzverknüpfungspunkte
Zu der Maßnahme 37 gibt es im Hinblick auf das NOVA-Kriterium keine vorzugswürdigen alternativen Netzverknüpfungspunkte, da größtenteils bestehende Leitungsanlagen genutzt werden.
Bisherige Bestätigung des Projekts
Das Projekt P51 wurde im NEP 2022 (2012) erstmalig identifiziert. Es wurde in den NEP 2030 (2019), NEP 2035 (2021) und NEP 2037 (2023) von der Bundesnetzagentur bestätigt und ist als Vorhaben Nr. 22 im Bundesbedarfsplan enthalten.
Einordnung in den Netzentwicklungsplan
Das vorgestellte Projekt hat sich im Rahmen des vorliegenden Netzentwicklungsplans als erforderlich für den sicheren Betrieb eines bedarfsgerechten Übertragungsnetzes gezeigt. Der mehrstufige Prozess zur Ermittlung der Netzmaßnahmen, die das Übertragungsnetz optimieren, verstärken oder auch erweitern, ist im Kapitel Einführung im Überblick dargestellt. Im Kapitel Szenariorahmen werden die Ausgangsdaten des Prozesses erläutert, im folgenden Kapitel die Ergebnisse und Methoden der Marktsimulation. Darauffolgend werden berücksichtigte Technologie und Innovationen dargelegt. Die Kapitel Onshore-Netz und Offshore-Netz leiten die erforderlichen Maßnahmen zur bedarfsgerechten Optimierung, Verstärkung und zum Ausbau des kombinierte On- und Offshorenetzes her.
