P221
HPB

DC-Netzausbau: Hansa PowerBridge 1 und Hansa PowerBridge 2

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
DC

Weitere Informationen

BBP-Nr: 69, 83
TYNDP-Nr: 176.995, 267.1262

Projektbeschreibung

Hansa PowerBridge (HPB) sind zwei HVDC-Interkonnektoren (HPB 1 und HPB 2) zwischen den Regelzonen von 50Hertz und Svenska kraftnät in Südschweden bestehend aus je einer DC-Verbindung. Das technische Ziel des Projekts ist die Erhöhung der Handelskapazität zwischen Schweden und Deutschland. Die Interkonnektoren sollen weitere Verbindungen in das skandinavische Stromnetz schaffen. In Zeiten überschüssigen Stroms aus erneuerbaren Energien in Deutschland kann dieser Strom über diese DC-Verbindungen nach Schweden transportiert werden. Dort wird er direkt verbraucht oder in skandinavischen Wasserkraftwerken gespeichert. In Schwachwindzeiten, bei geringer Sonneneinstrahlung und hohem Stromverbrauch in Deutschland, können skandinavische Stromproduzenten ihre ungenutzten Wasserreserven flexibel einsetzen, um ihren günstigen, umweltfreundlichen Strom dem deutschen Konsumenten preisdämpfend zur Verfügung zu stellen. Die Interkonnektoren HPB 1 und HPB 2 tragen daher über die gesteigerte Austauschkapazität zur Versorgungssicherheit und zu günstigen Strompreisen in beiden Ländern bei. Das Projekt besteht aus den folgenden Maßnahmen:

  • M460a: DC-Verbindung Hansa PowerBridge 1
  • M461a: DC-Verbindung Hansa PowerBridge 2

Hinweis zum aktuellen Projektstand: Am 13. Juni 2024 beschloss die schwedische Regierung, den Antrag von Svenska kraftnät auf eine Konzession für das Hansa PowerBridge-Projekt für den Genehmigungszyklus 2025 nicht weiterzuverfolgen. Sozioökonomisch sehen Svenska kraftnät und 50Hertz weiterhin große Vorteile in einem neuen Interkonnektor zwischen Schweden und Deutschland.

Maßnahmen des geplanten Projektes

2 Maßnahmen

M460a

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M460a

DC-Verbindung Hansa PowerBridge 1

Leitung
Übertragungsnetzbetreiber
50Hertz
Bundesländer
AWZ/Küstenmeer Ostsee
Mecklenburg-Vorpommern
Geplante Inbetriebnahme
2037
Ausführung
Netzausbau 173.5 km
davon Neubau in neuer Trasse 60 km
davon Neubau in neuer Trasse (ohne MR) 113.5 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

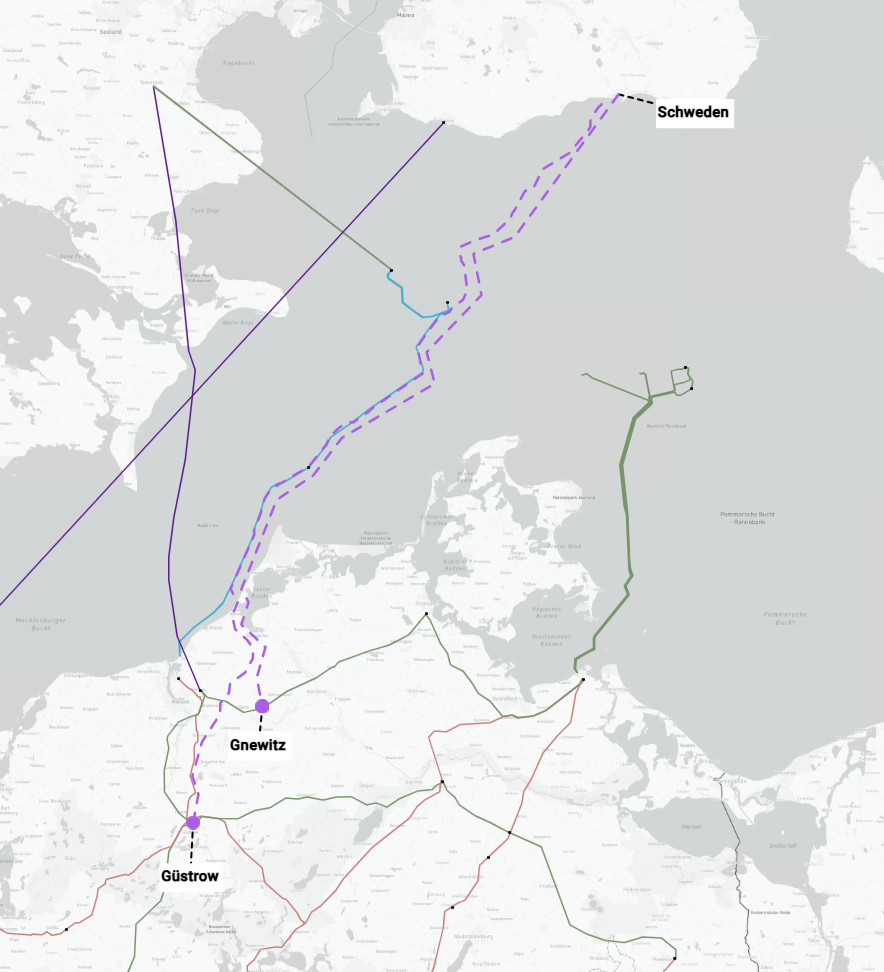

Vom Netzverknüpfungspunkt (NVP) Güstrow nach Schweden ist die Errichtung einer Gleichstromverbindung mit einer Kapazität von 700 MW geplant (Netzausbau). Der geplante Trassenverlauf führt vom NVP Güstrow über die im Flächenentwicklungsplan 2020 festgelegten Grenzkorridore O-III und O-IX durch das deutsche Küstenmeer, die deutsche und schwedische ausschließliche Wirtschaftszone sowie das schwedische Küstenmeer bis zur Anlandung in Ystad und dann auf Land zum NVP Hurva in Schweden.

M461a

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M461a

DC-Verbindung Hansa PowerBridge 2

Leitung
Übertragungsnetzbetreiber
50Hertz
Bundesländer
AWZ/Küstenmeer Ostsee
Mecklenburg-Vorpommern
Geplante Inbetriebnahme
2045
Ausführung
Netzausbau 138.5 km
davon Neubau in neuer Trasse (ohne MR) 103.5 km
davon Neubau in neuer Trasse 35 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Vom NVP Gnewitz nach Schweden ist die Errichtung einer Gleichstromverbindung mit einer Kapazität von 700 MW geplant (Netzausbau).
