AMP-009

Netzverstärkung und -ausbau Dörpen/West – Niederrhein

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Startnetz
Onshore
AC

Weitere Informationen

Grundlage EnLAG-Nr: 5
TYNDP-Nr: 208

Projektbeschreibung

Zum Abtransport der in Norddeutschland eingespeisten Windenergie wird das Übertragungsnetz zwischen den Anlagen Dörpen/West im Netzgebiet von TenneT (s.TTG-007) und Niederrhein im Netzgebiet von Amprion ausgebaut. Im Verantwortungsbereich von Amprion liegt der Neubau der Leitung (ca. 150 km) zwischen der Anlage Niederrhein und der Übergabestelle zu TenneT westlich von Meppen.

Folgende Maßnahmen sind für die Umsetzung erforderlich:

  • Neubau einer 380-kV-Freileitung mit Teilerdverkabelungen weitgehend in bestehender Trasse zwischen Niederrhein und Punkt Wettringen (Netzverstärkung)
  • Neubau einer 380-kV-Freileitung zwischen Punkt Wettringen und Punkt Meppen (Netzausbau).

Die Leitung Niederrhein – Punkt Meppen wird abschnittsweise in Trassenräumen bestehender Freileitungen errichtet. Das Projekt ist im EnLAG (unter der Bezeichnung „Leitung Dörpen/West – Niederrhein“) als Pilotvorhaben zum Einsatz von Erdkabeln ausgewiesen. Abschnittsweise wird die neue Verbindung als Erdkabel ausgeführt (Raesfeld, Borken und Legden). Zum Übergang zwischen Freileitung und Erdkabel werden jeweils sogenannte Kabelübergabestationen errichtet. In der Kabelübergabestation Asbeck wird eine Kompensationsanlage zur Blindleistungskompensation errichtet.

Maßnahmen des geplanten Projektes

1 Maßnahme

M009b

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M009b

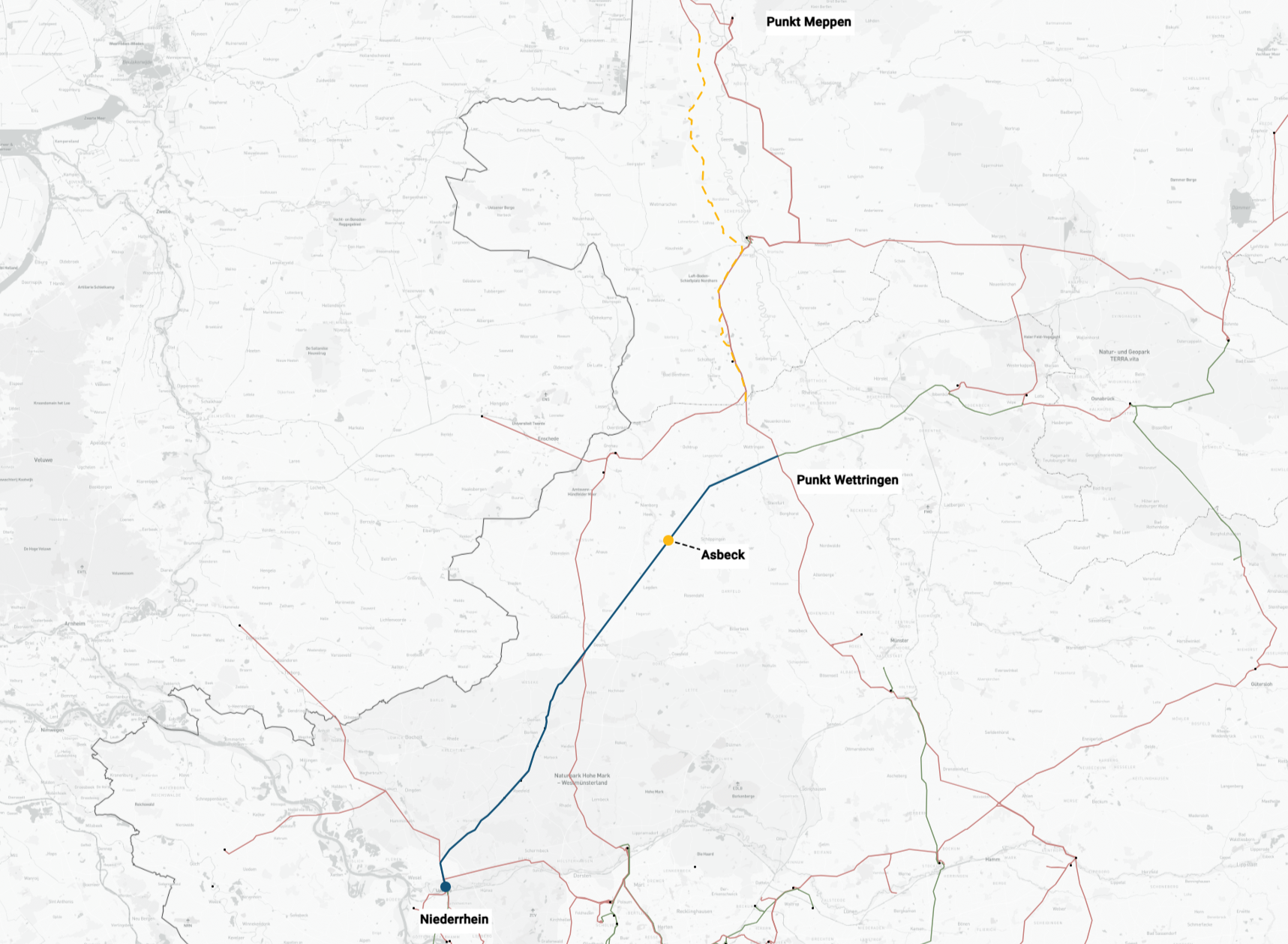

Punkt Wettringen - Punkt Meppen

Leitung
Übertragungsnetzbetreiber
Amprion
Bundesländer
Niedersachsen
Nordrhein-Westfalen
Geplante Inbetriebnahme
2027
Ausführung
Netzausbau 65 km
davon Neubau in neuer Trasse 65 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.
