P52

Netzverstärkung südliches Baden-Württemberg

10.12.2025
Netzentwicklungsplan Strom 2037/2045, Version 2025, 1. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
AC

Weitere Informationen

TYNDP-Nr: 322.1477

Projektbeschreibung

Das Projekt deckt den zukünftigen Bedarf an Transportkapazität im südlichen Baden-Württemberg. Zur Realisierung sind folgende Maßnahmen notwendig:

  • M94a: Herbertingen - Grünkraut - Punkt Neuravensburg mit Abzweig Obermooweiler

Dieses Projekt befindet sich teils im Start- und teils im Zubaunetz (siehe AMP-P52 und TNG-P52 mit den Maßnahmen M93, M94b und M95).

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M94a Active Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M94a

Leitung
fill="#edeeef" stroke="#6A737B" stroke-width="1"
M94a

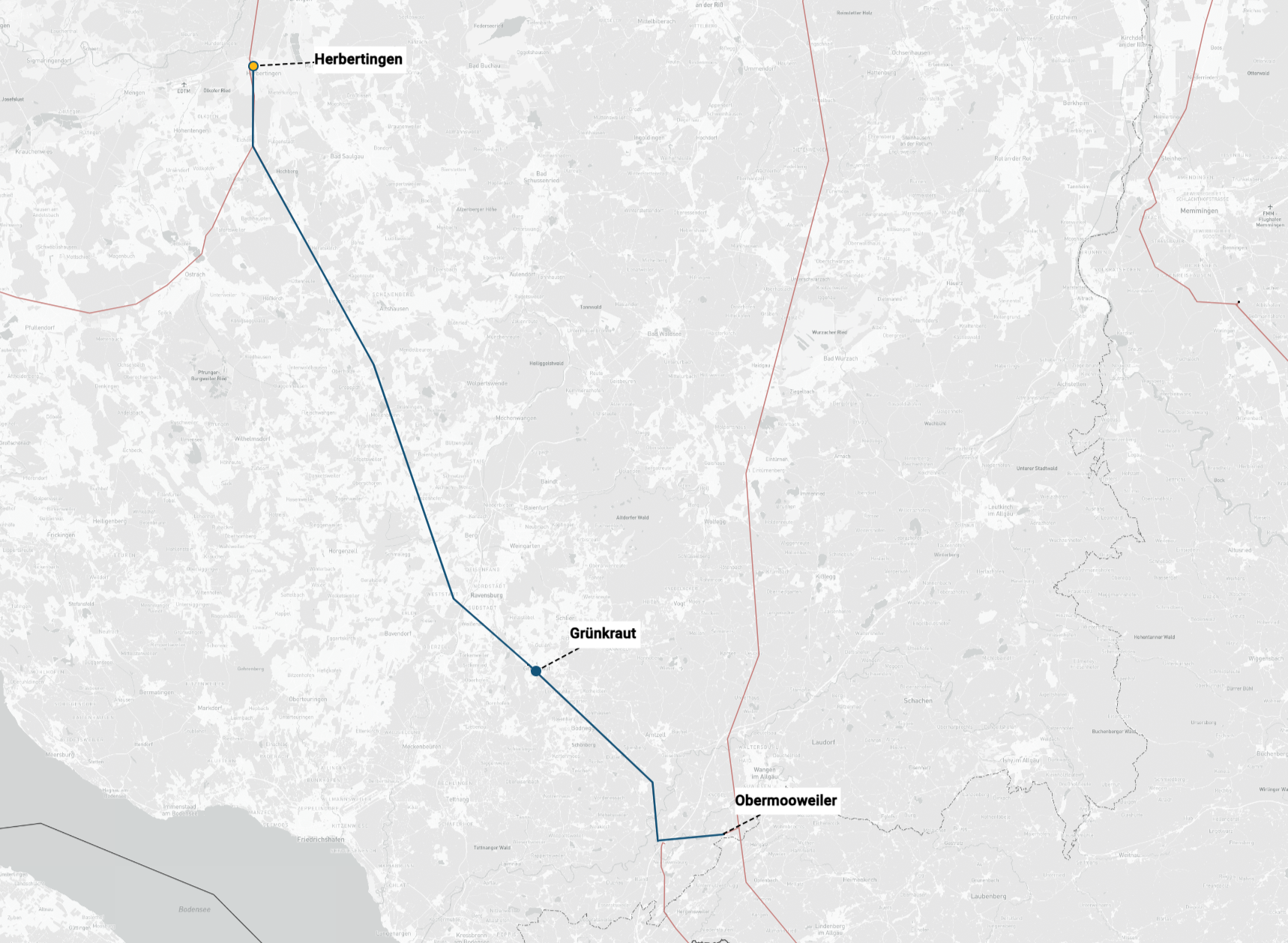

Herbertingen - Grünkraut - Punkt Neuravensburg mit Abzweig Obermooweiler

Leitung
Übertragungsnetzbetreiber
Amprion
TransnetBW
Bundesländer
Baden-Württemberg
Geplante Inbetriebnahme
2035
Ausführung
Netzverstärkung 60 km
davon Ersatzneubau 60 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Zwischen der Anlage Herbertingen, der Anlage Grünkraut und dem Punkt Neuravensburg mit Abzweig Obermooweiler wird die Verstärkung einer bestehenden 220-/380-kV-Leitung erforderlich. Dies kann durch den Ersatzneubau oder möglicherweise durch eine Umbeseilung mit Hochtemperaturleiterseilen auf der bestehenden Leitungsanlage erfolgen.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
M94a Active Active Active Active
