NOR-11-2
LanWin4
DC-Offshore-Netzanbindungssystem NOR-11-2
Basisdaten
Projektbeschreibung
Ziel des Offshore-Netzanbindungssystems (ONAS) NOR-11-2 (LanWin4) ist die Anbindung von Offshore-Windparks (OWP) in den Flächen N-11.2 (1.500 MW) sowie N-13.1 (500 MW) in Zone 3 der Nordsee mit einer installierten Leistung von insgesamt 2.000 MW über den Grenzkorridor N-III und die Insel Baltrum an den Netzverknüpfungspunkt (NVP) Sengwarden (ehemaliger Arbeitstitel "Wilhelmshaven 2") in Niedersachsen.
Das ONAS wird mit der Technologie der Hochspannungsgleichstrom-Übertragung (HGÜ bzw. DC) realisiert und ist gemäß den standardisierten Technikgrundsätzen des Flächenentwicklungsplans (FEP) für eine Übertragungsleistung von 2.000 MW ausgelegt. ONAS mit Inbetriebnahme bis einschließlich 2032 werden gemäß FEP als Direktanbindungskonzept auf 66-kV-Spannungsebene umgesetzt. Ab dem Jahr 2033 erfolgt die Umsetzung des Direktanbindungskonzepts auf 132-kV-Spannungsebene. Bei diesem Konzept werden die AC-Kabelstränge des OWP direkt mit der Offshore-Konverterplattform des Übertragungsnetzbetreibers verbunden. Für die erforderlichen AC-Kabelsysteme in diesem Konzept sind keine Maßnahmen aufgeführt, da sich diese im Eigentum des OWP-Vorhabenträgers befinden.
Die Umsetzung des gesamten Projekts erfolgt, bedingt durch das vorgesehene Direktanbindungskonzept, durch eine Maßnahme. Die Maßnahme umfasst die Realisierung der Offshore-Konverterplattform, der HGÜ‑Kabelverbindung zwischen der Offshore-Konverterplattform und dem genannten NVP sowie der landseitigen Konverterstation und der Anbindungsleitung in das bestehende 380-kV-AC-Netz. Hierbei wird das DC-Kabelsystem von der Konverterplattform in der ausschließlichen Wirtschaftszone über den Grenzkorridor durch das Küstenmeer und nach erfolgter Inselquerung zum NVP geführt.
Der Anschluss des ONAS NOR-11-2 an den NVP Sengwarden steht im Zusammenhang mit den landseitigen Maßnahmen P175 M385 Netzausbau zwischen Sengwarden und Fedderwarden bzw. P175 M466 Netzverstärkung zwischen Sengwarden und Conneforde sowie dem Projekt DC21 HGÜ-Verbindung von Niedersachsen nach Nordrhein-Westfalen.
Die Fläche N-11.2 für Offshore-Windenergie im Gebiet N-11, die durch das ONAS NOR-11-2 angeschlossen wird, hat im Rahmen der Offshore-Auktionen im Jahr 2024 einen Zuschlag erhalten. Die Fläche N-13.1 für Offshore-Windenergie im Gebiet N-13, die durch das ONAS NOR-11-2 angeschlossen wird, wird gemäß FEP zentral voruntersucht und die zu installierende Erzeugungsleistung im Jahr 2026 von der Bundesnetzagentur (BNetzA) ausgeschrieben.
Maßnahmen des geplanten Projektes
Begründung des geplanten Projekts
Hintergrund des geplanten Projekts
Das Projekt ist erforderlich, um die durch Offshore-Windenergieanlagen in den Gebieten N-11 und N-13 der Nordsee erzeugte Leistung abzuführen. Die Ausführung dieses Projekts in DC-Technologie mit einer Übertragungsleistung von 2.000 MW ermöglicht einen bedarfsgerechten Offshore-Netzausbau unter optimaler Ausnutzung der zur Verfügung stehenden Trassenräume.
Durch die Führung des DC-Kabelsystems durch den Grenzkorridor N-III gemäß FEP ergibt sich eine Anlandung im nordwestlichen Niedersachsen. Es wird Sengwarden als NVP gewählt, weil es das nächstgelegene Umspannwerk ist, an dem zum Zeitpunkt der Inbetriebnahme des ONAS NOR-11-2 freie Kapazität zur Verfügung steht. Unabhängig von der Wahl von Sengwarden als NVP sind Netzverstärkungs- bzw. Netzausbaumaßnahmen von Sengwarden nach Fedderwarden sowie nach Conneforde notwendig.
Anderweitige Planungsmöglichkeiten
Als anderweitige Planungsmöglichkeiten werden von den Übertragungsnetzbetreibern anderweitige Technologiekonzepte, die Gesamtplanalternativen, die Instrumentarien nach dem NOVA-Prinzip sowie alternative Netzverknüpfungspunkte betrachtet. Prüfungen nach dem NOVA-Prinzip und der alternativen Netzverknüpfungspunkte sind projektbezogen und können sich daher im Umfang unterscheiden.
Anderweitige Technologiekonzepte und Gesamtplanalternativen
Die anbindungsverpflichteten Übertragungsnetzbetreiber setzen die einzelnen Maßnahmen in AC- oder DC-Technologie entsprechend der technischen Planungsgrundsätze des FEP um. Der NEP führt die diesbezüglichen Abwägungen aus.
Grundsätzlich sind anderweitige Planungsmöglichkeiten auch dadurch dargestellt, dass im NEP ausgehend vom genehmigten Szenariorahmen unterschiedliche Szenarien und demzufolge verschiedene Ergebnisnetze als Gesamtplanalternativen möglich sind.
Aufgrund der Überführung in das Startnetz erfolgte im aktuellen NEP keine erneute Überprüfung.
Prüfung nach NOVA
Die im NEP erfolgende Prüfung nach dem NOVA-Prinzip ist für Offshore-Maßnahmen im NEP bisher nicht anwendbar, da es sich bei den ausgewiesenen Maßnahmen im Offshorenetz durchgängig um Neubauten handelt. Es bestehen somit keine Möglichkeiten zur Durchführung von Netzoptimierungen bzw. Netzverstärkungen.
Prüfung alternativer Netzverknüpfungspunkte
Der alternative NVP Unterweser an den bereits die ONAS NOR-9-3 und NOR-12-1 angeschlossen werden sollen, scheidet aufgrund der limitierten Platzverhältnisse für die Errichtung einer weiteren Konverterstation und aufgrund der Überlastung des landseitigen Netzes in Folge der weiteren Konzentration der Einspeisung aus Offshore-Windenergie an dieser Schaltanlage durch einen dritten Anschluss eines ONAS aus.
Der alternative NVP Großenmeer ist zum Zeitpunkt der geplanten Fertigstellung in 2031 bereits für die Anbindung des ONAS NOR-13-1 vorgesehen.
Der alternative NVP Suchraum Werderland ist zum Zeitpunkt der geplanten Fertigstellung in 2031 aufgrund der längeren landseitigen Kabeltrasse ebenfalls nicht möglich.
Aus räumlichen Gründen bietet sich der Anschluss an den NVP Emden/Ost an. Der Anschluss am NVP Emden/Ost ist ebenfalls nicht möglich, da am dortigen Umspannwerk der Anschluss von bereits drei ONAS mit jeweils 900 MW Übertragungsleistung erfolgt. Der zusätzliche Anschluss von 2.000 MW in dieser Schaltanlage würde das UCTE-Kriterium verletzen, laut dem der Ausfall von gekuppelten Sammelschienen nicht zu einem Erzeugungsausfall von mehr als 3.000 MW führen darf. Eine bauliche Entkopplung der Sammelschienen ist am NVP Emden/Ost räumlich nicht möglich.
Bisherige Bestätigung des Projekts
Das ONAS NOR-11-2 wurde im NEP 2035 (2021) erstmals identifiziert und durch die BNetzA mit einer geplanten Fertigstellung im Jahr 2034 und NVP Suchraum Ovelgönne/Rastede/Westerstede/Wiefelstede bestätigt. Im Rahmen der Fortschreibung des FEP 2023 wurde der NVP nach Sengwarden verschoben und die geplante Fertigstellung auf das Jahr 2031 vorgezogen.
Das Projekt ist Bestandteil der beiden Rahmenvereinbarungen für die Herstellung der see- und landseitigen Konverterstationen inklusive der Technologie zur Hochspannungs-Gleichstrom-Übertragung (HGÜ) sowie der erforderlichen HGÜ-Kabelsysteme, welche TenneT im Frühjahr 2023 vergeben hat.
Das ONAS ist von der Entscheidung des BSH vom 15.05.2025 bezüglich der bedingten Festlegung zur Umgehung des Artillerieschießgebiets (ASG) im Rahmen des FEP 2025 betroffen. Nach abschließender Bewertung der zeitlichen Auswirkungen zur Umgehung des ASG verschiebt sich die Inbetriebnahme des ONAS NOR-11-2 gegenüber der bisherigen Festlegung im FEP um zwei Quartale auf Q2/2032, vorbehaltlich einer entsprechenden Zustimmung zur Verschiebung des voraussichtlichen Fertigstellungstermins durch die Bundesnetzagentur im Benehmen mit dem BSH.

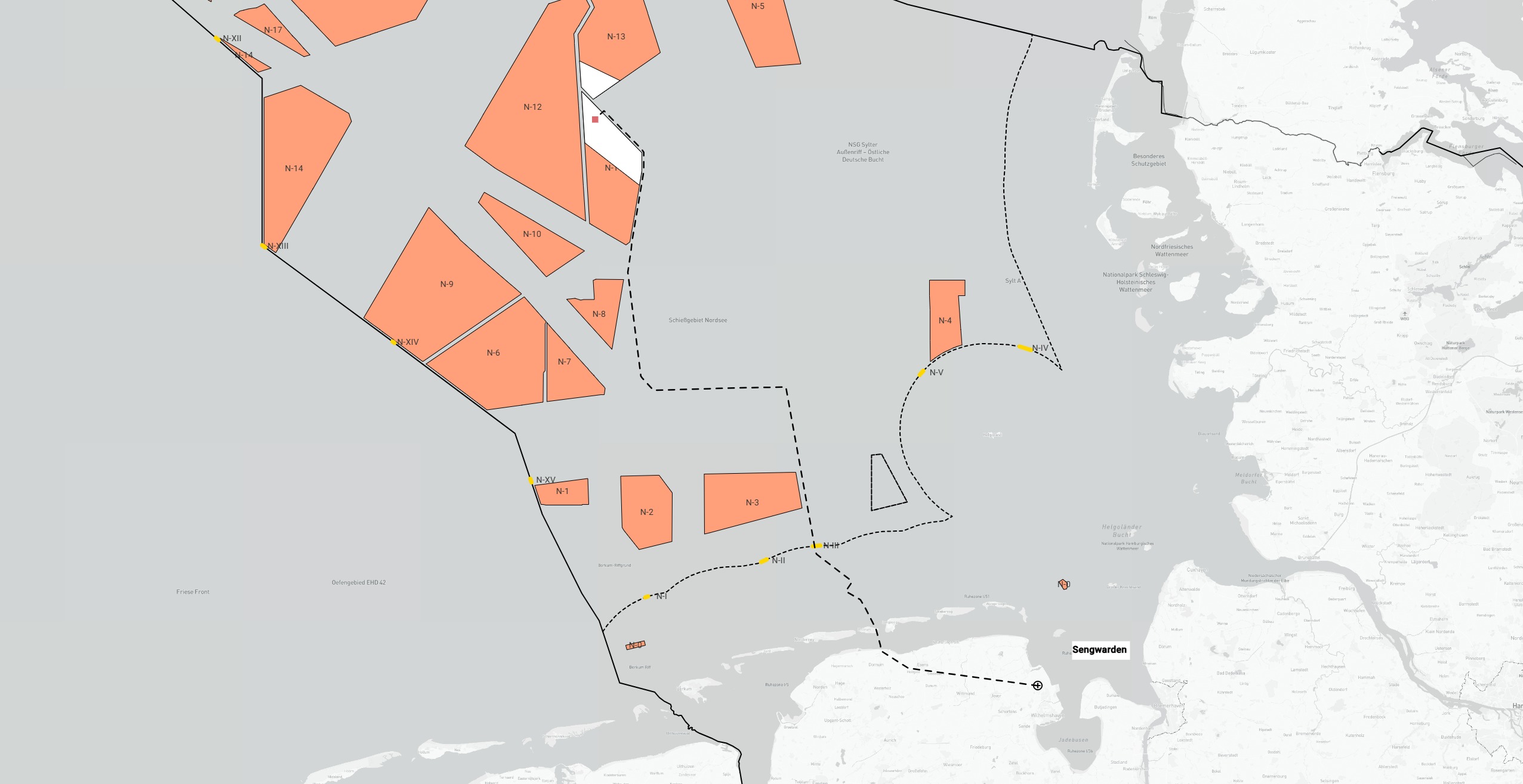

Projektkarte nach Region
