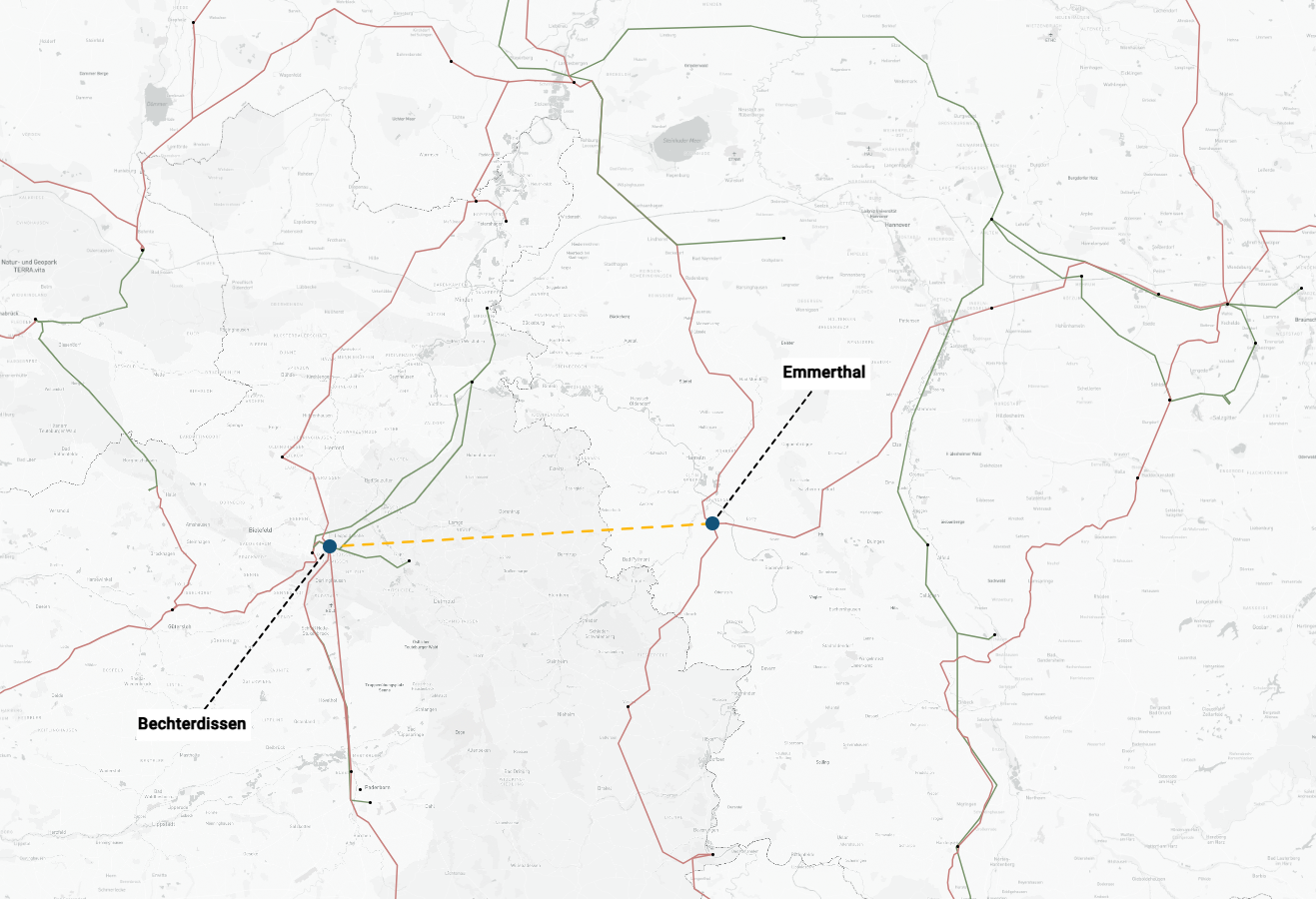

P560

Netzausbau zwischen Emmerthal und Bechterdissen Neu

13.03.2026
Netzentwicklungsplan Strom 2037/2045, Version 2025, 2. Entwurf

Basisdaten

50Hertz Amprion TenneT TransnetBW
Zubaunetz
Onshore
AC

Projektbeschreibung

Das Projekt dient der Erhöhung der Übertragungskapazität zwischen Niedersachsen und Nordrhein-Westfalen und enthält folgende Maßnahme:

  • M1212: Emmerthal - Bechterdissen

Im Zuge des Projektes sind darüber hinaus Anlagen zur Kompensation der entstehenden Blindleistung erforderlich.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
C 2037
C 2045
M1212 Active Active Active

Maßnahmen des geplanten Projektes

1 Maßnahme

M1212

Leitung
fill="#ffffff" stroke="#7AC143" stroke-width="2"
M1212

Emmerthal - Bechterdissen

Leitung
Übertragungsnetzbetreiber
TenneT
Bundesländer
Niedersachsen
Nordrhein-Westfalen
Geplante Inbetriebnahme
2045
Ausführung
Netzausbau 65 km
davon Neubau in neuer Trasse 65 km

Zu-/Umbeseilung: Auf einer bestehenden Trasse kann ein zusätzliches System aufgelegt oder ein bestehendes System mit leistungsfähigeren Seilen ausgetauscht werden.


Ersatzneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine neue Trasse errichtet; die ältere Trasse wird anschließend rückgebaut.


Parallelneubau: Neben einer bestehenden Trasse, deren Leistungskapazität (absehbar) überschritten wird, wird eine weitere Trasse errichtet.


Neubau in neuer Trasse: Eine neue Trasse wird in einem Bereich errichtet, in dem bislang kein Übertragungsnetz vorhanden war.

Beschreibung der Maßnahme

Im Rahmen dieser Maßnahme ist der Neubau einer 380-kV-Doppelleitung mit einer Stromtragfähigkeit von 4.000 A je Stromkreis von Emmerthal (Grohnde) nach Bechterdissen vorgesehen (Netzausbau). Hierfür sind die 380-kV-Schaltanlagen in Emmerthal (Grohnde) sowie in Bechterdissen jeweils um zwei Schaltfelder zum Anschluss der Leitung zu erweitern. Diese Erweiterungen sind aktuell noch in Prüfung befindlich, wobei insofern eine Erweiterung nicht umsetzbar sein sollte, dies u. U. eine zusätzliche 380-kV-Schaltanlage bedeutet.

Erforderlichkeit in den Szenarien
Szenario
Maßnahmen
A 2037
A 2045
B 2037
B 2045
C 2037
C 2045
M1212 Active Active Active
